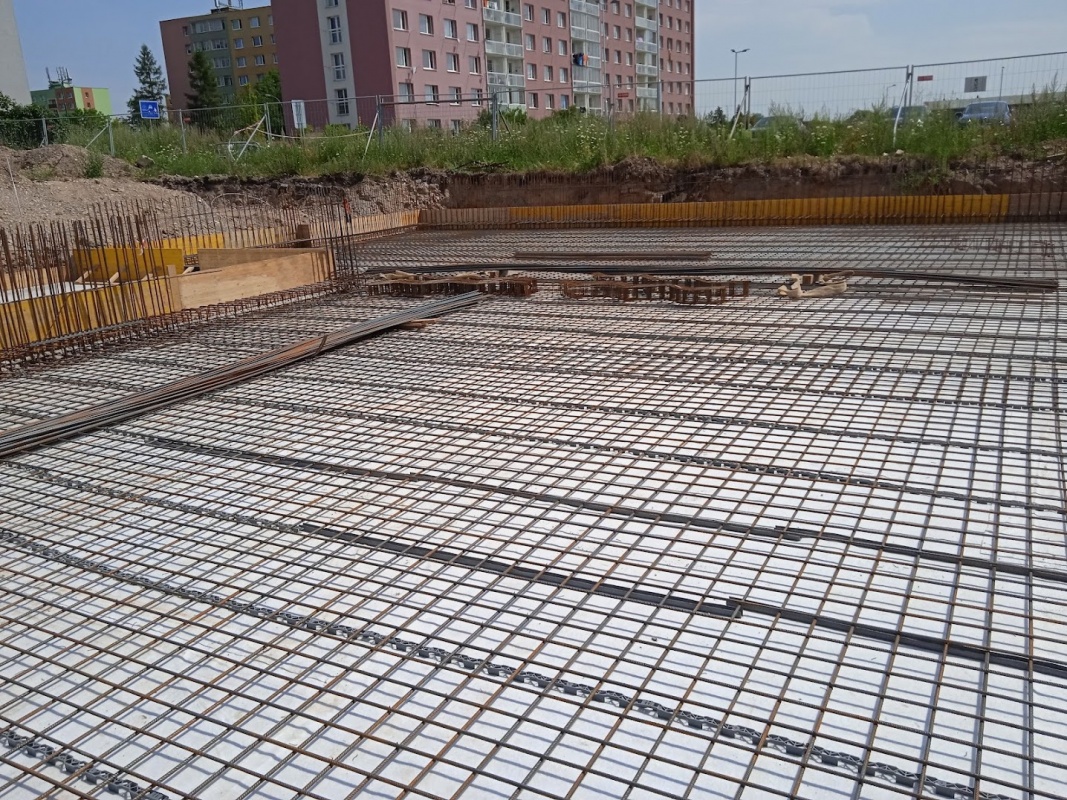

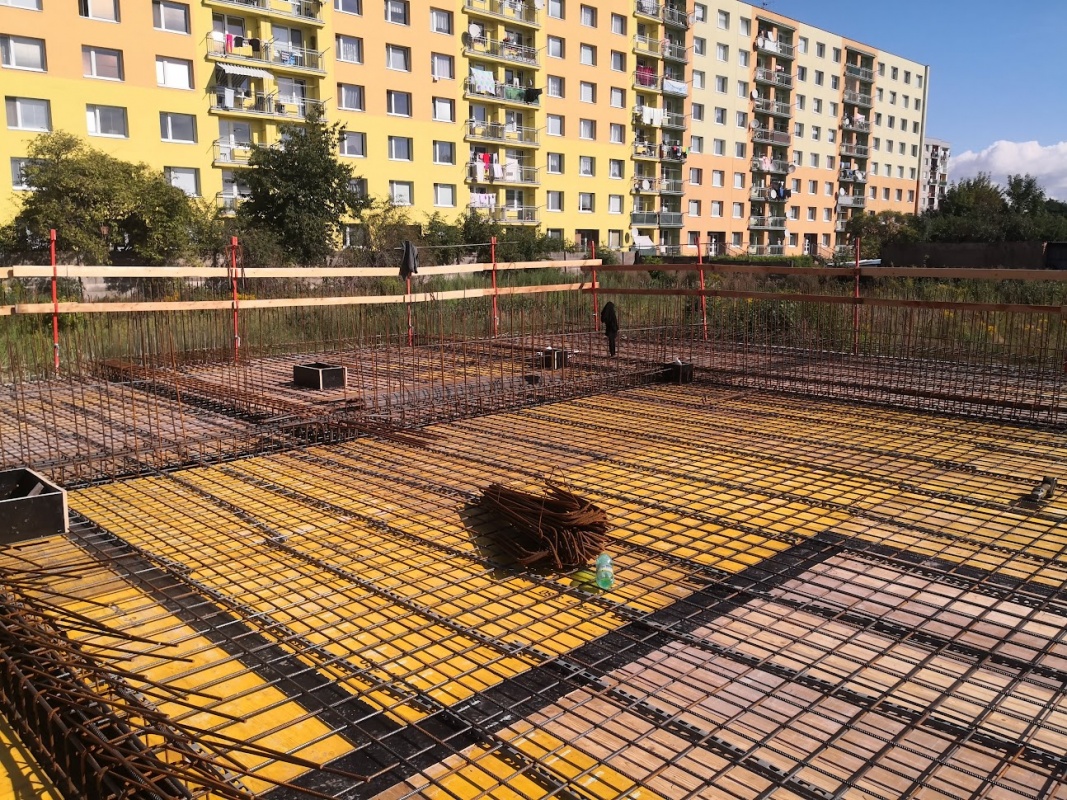

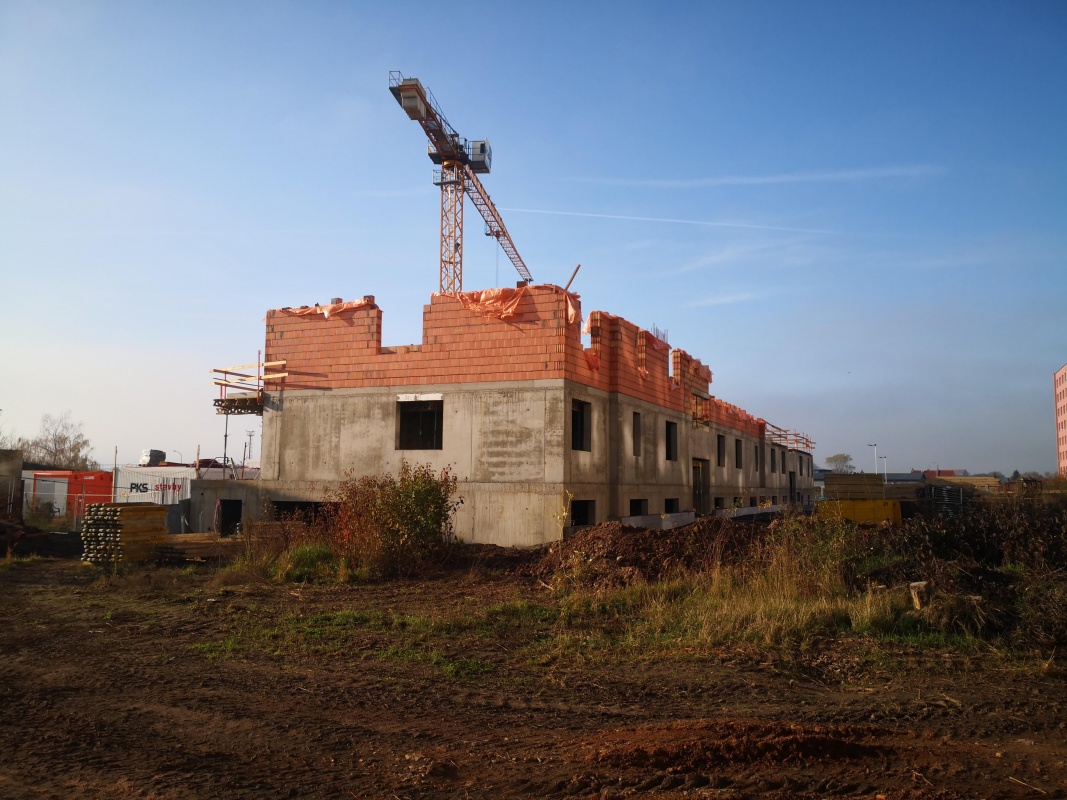

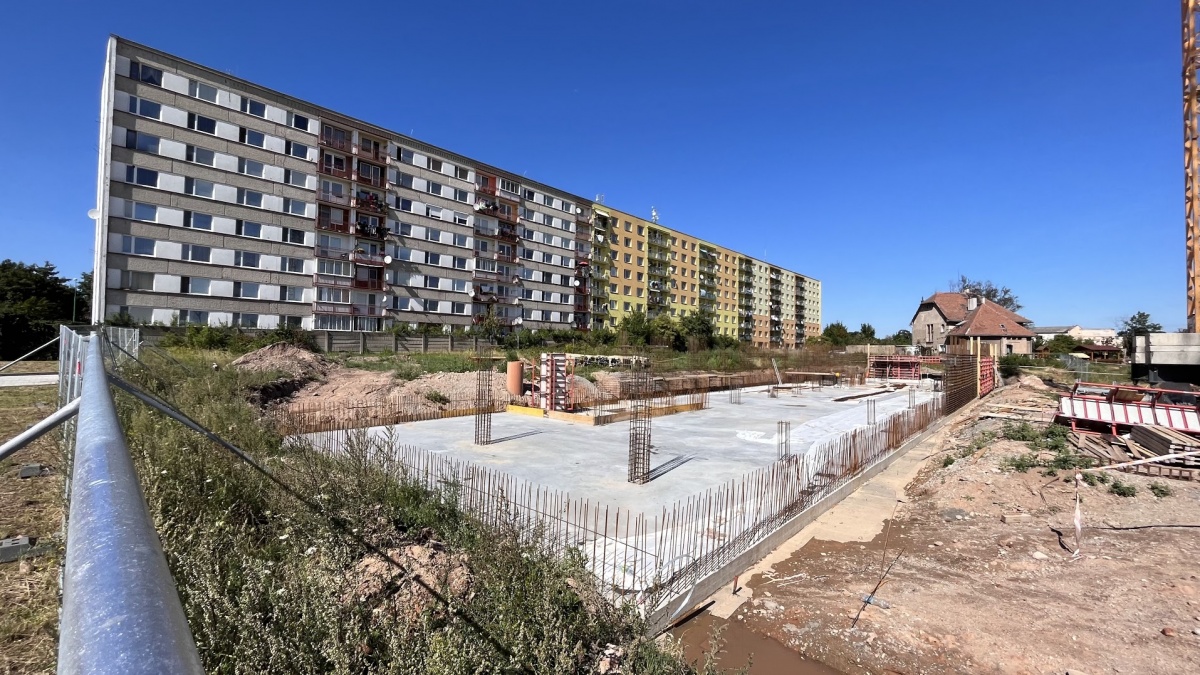

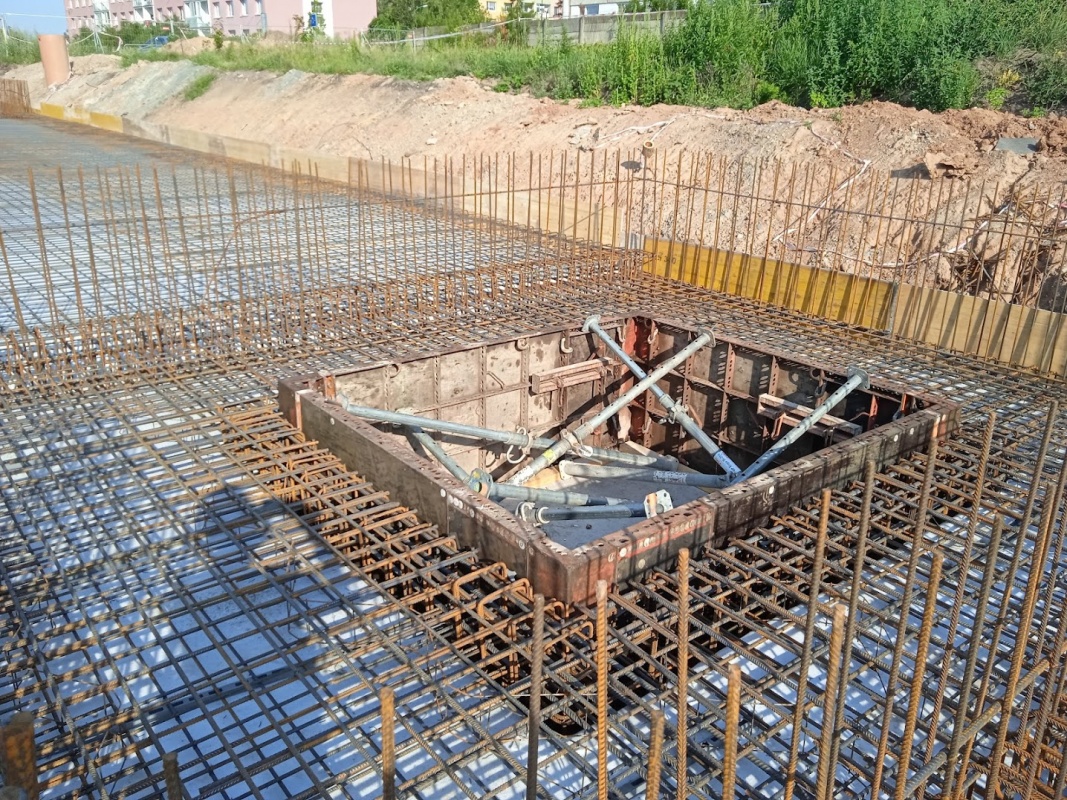

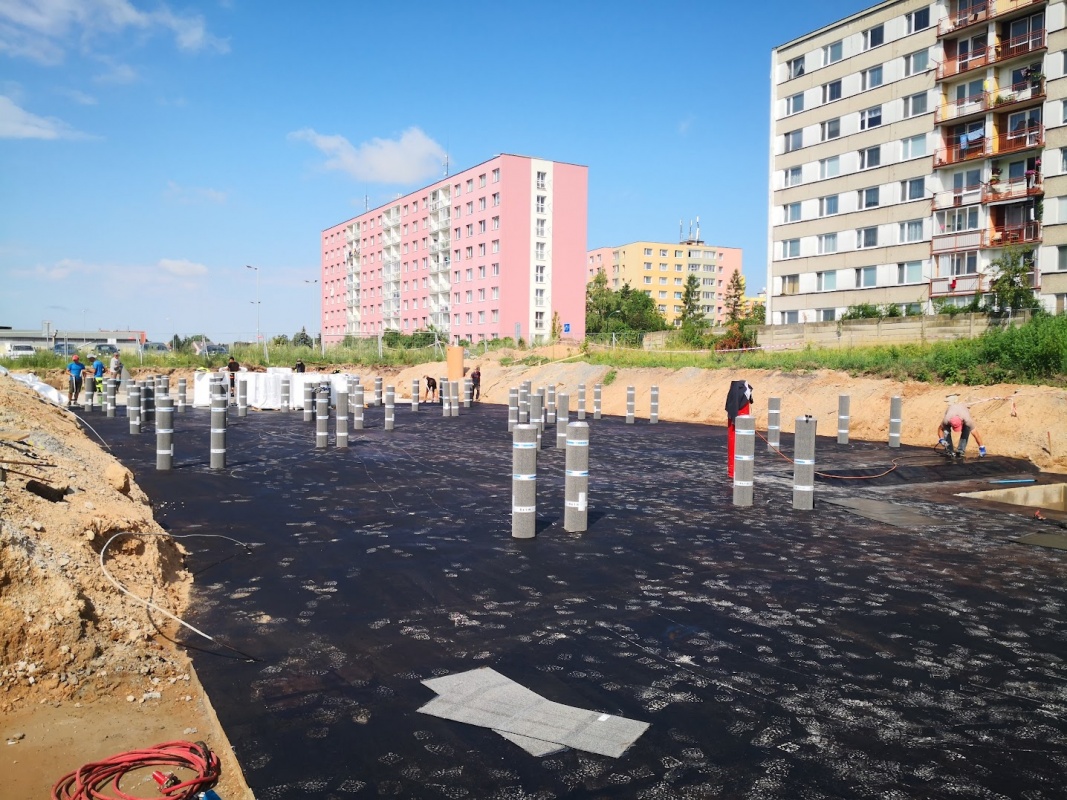

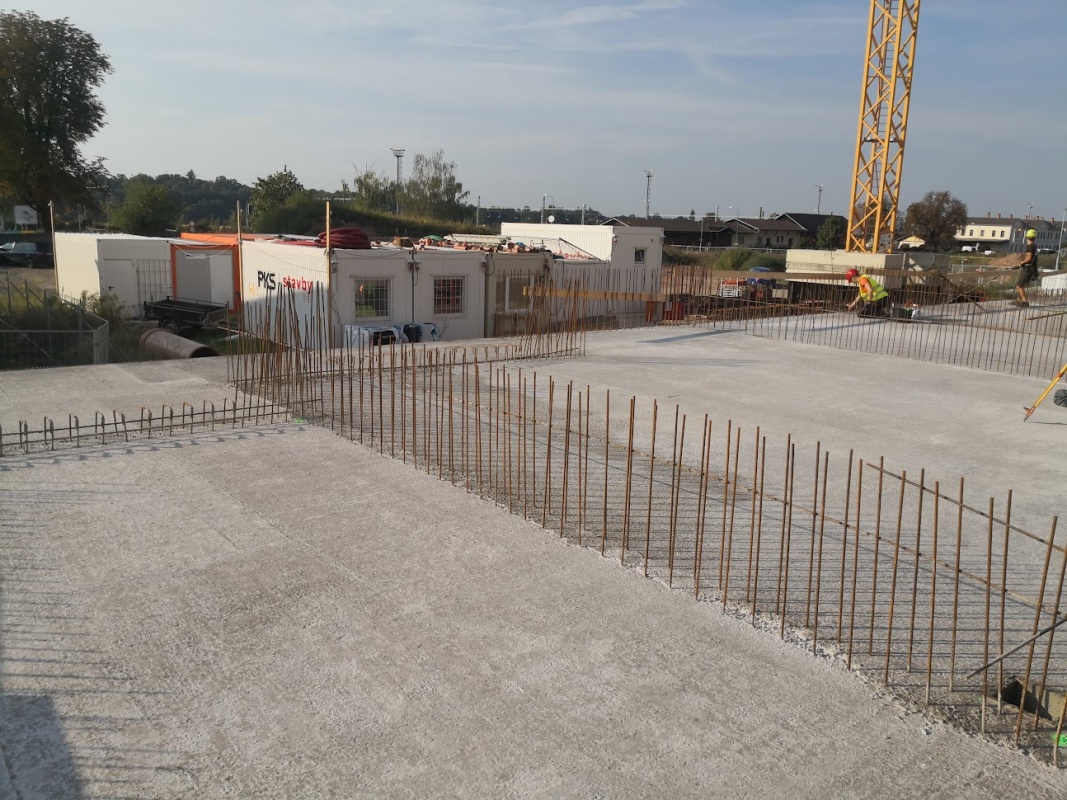

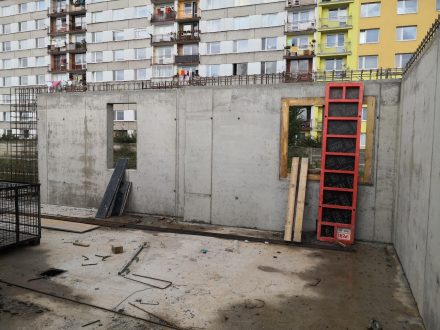

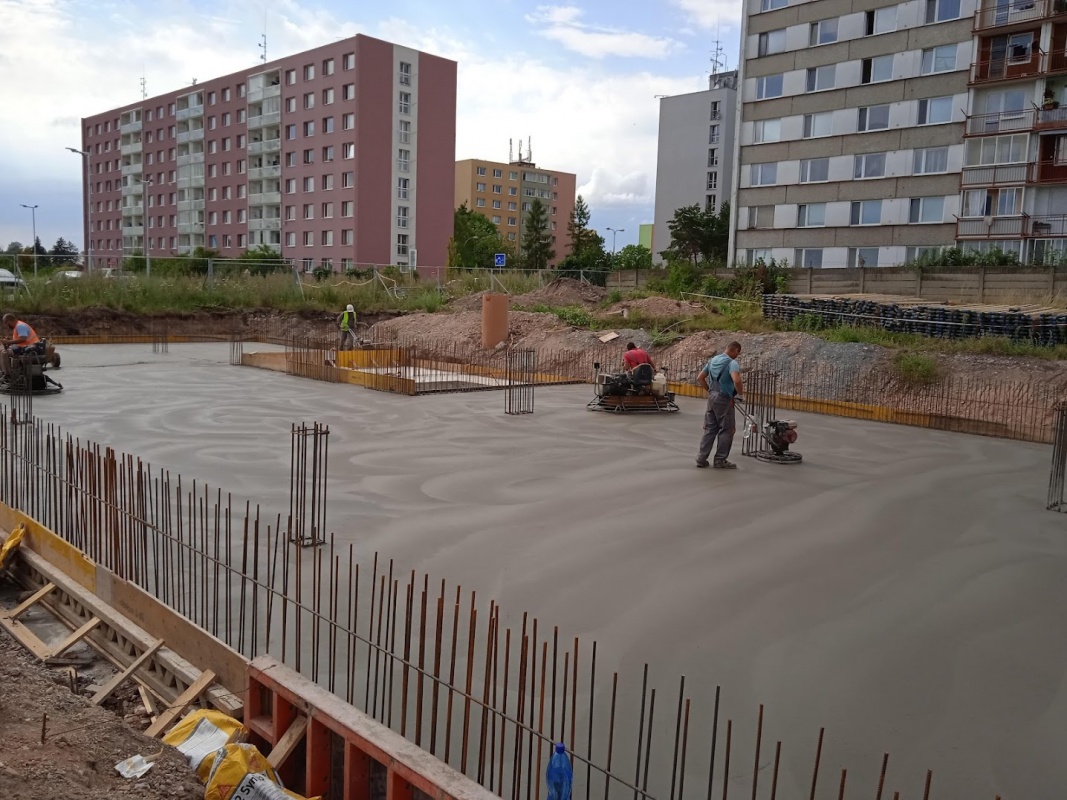

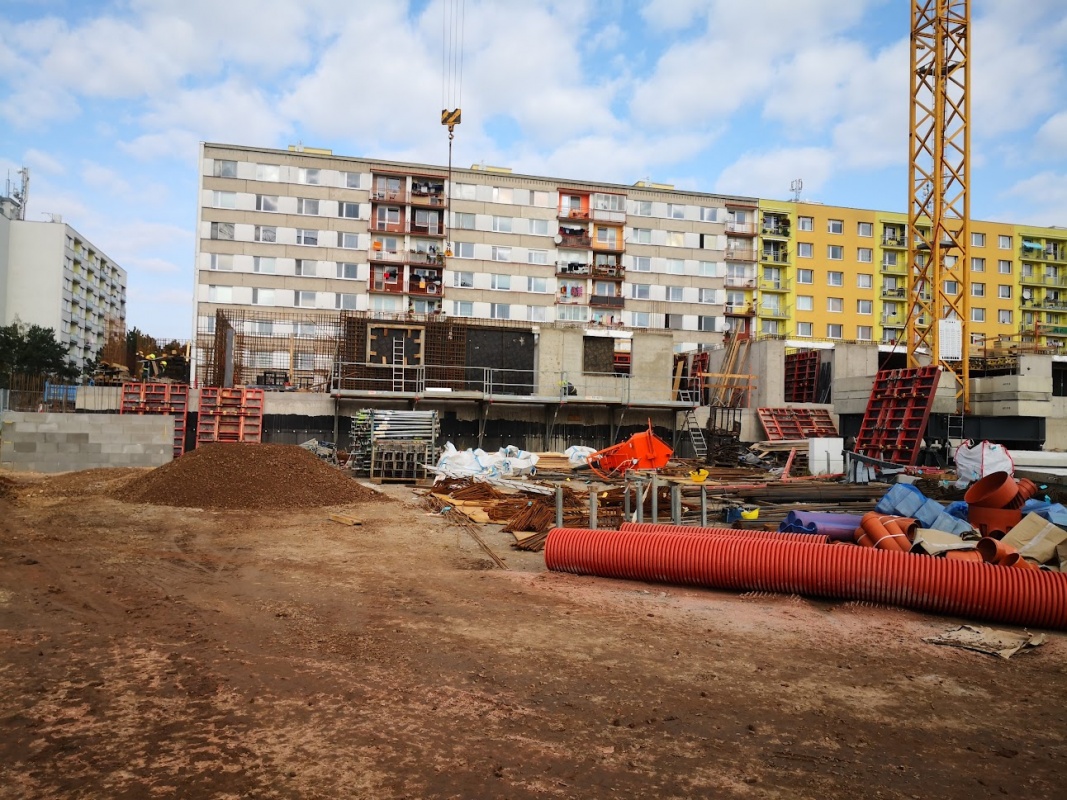

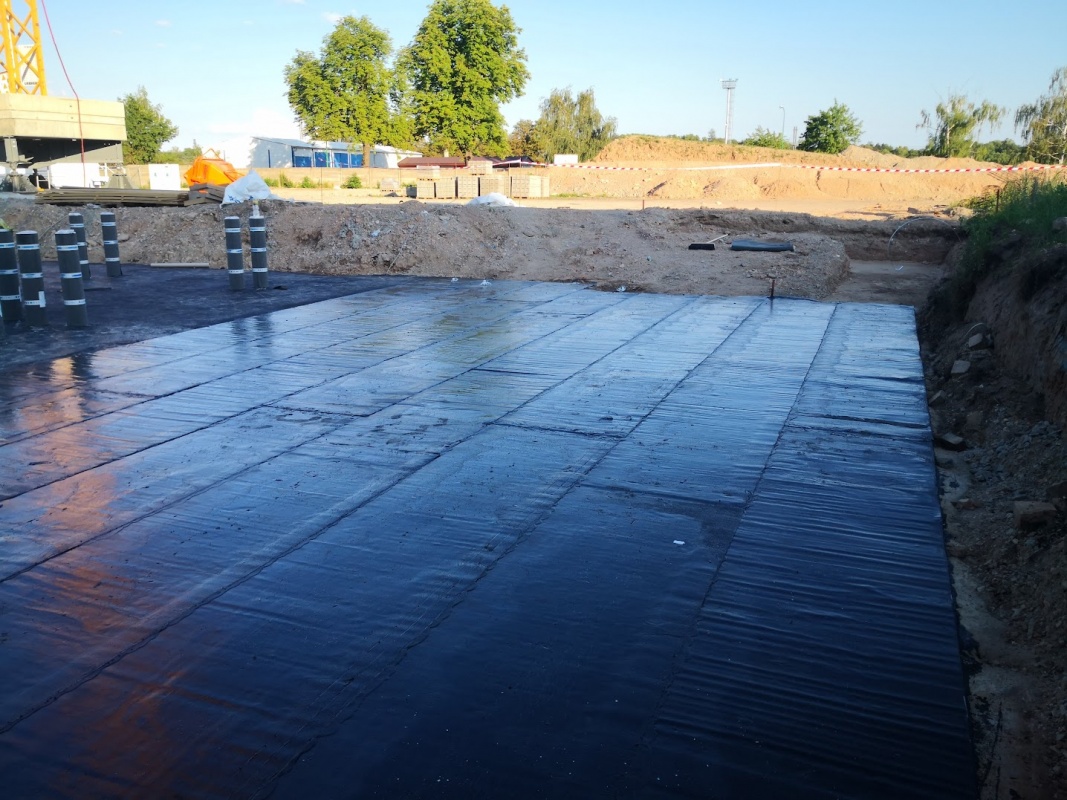

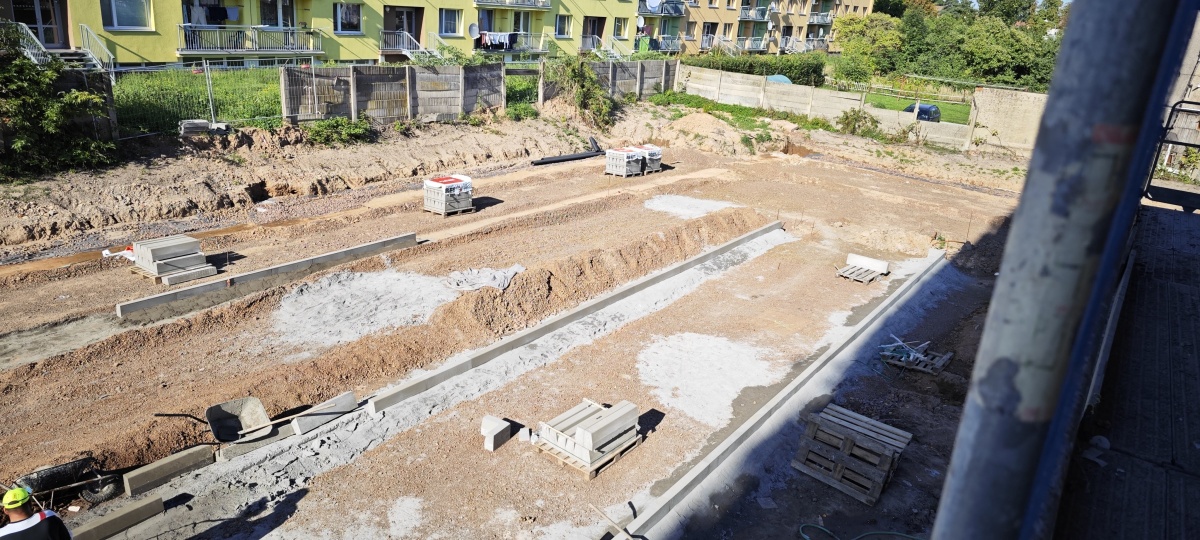

19.05.2022 zahájena výstavba Etapy A Rezidence Nová Zavadilka

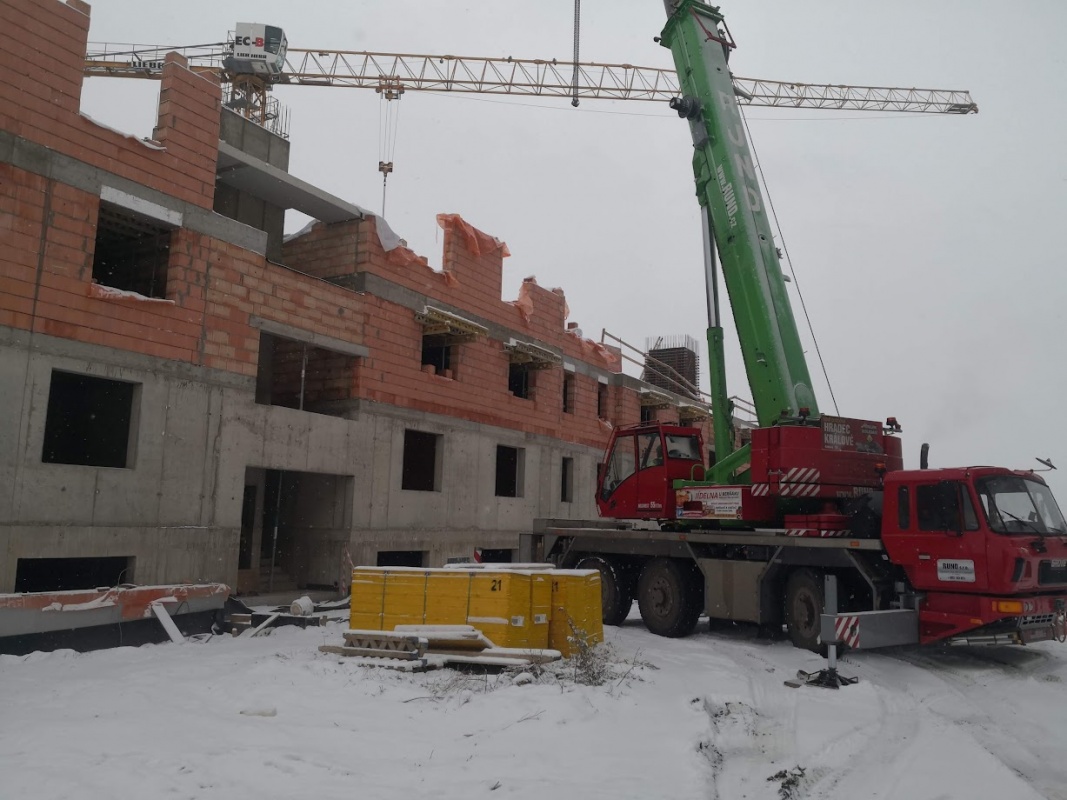

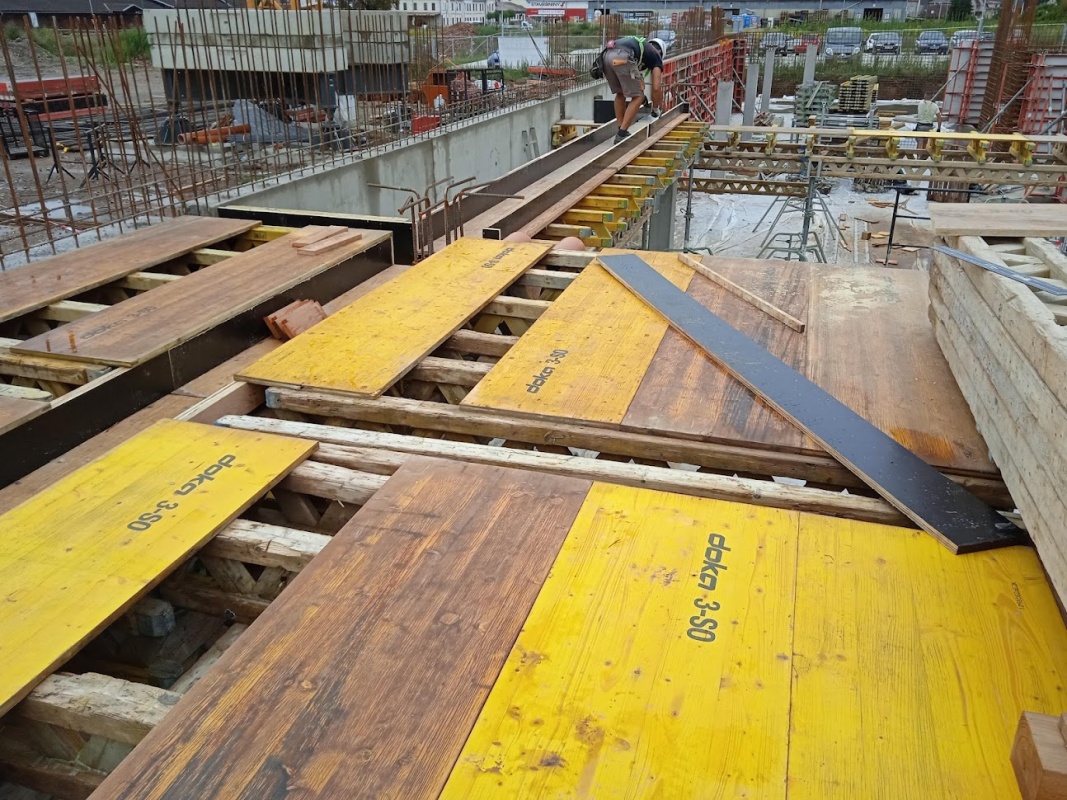

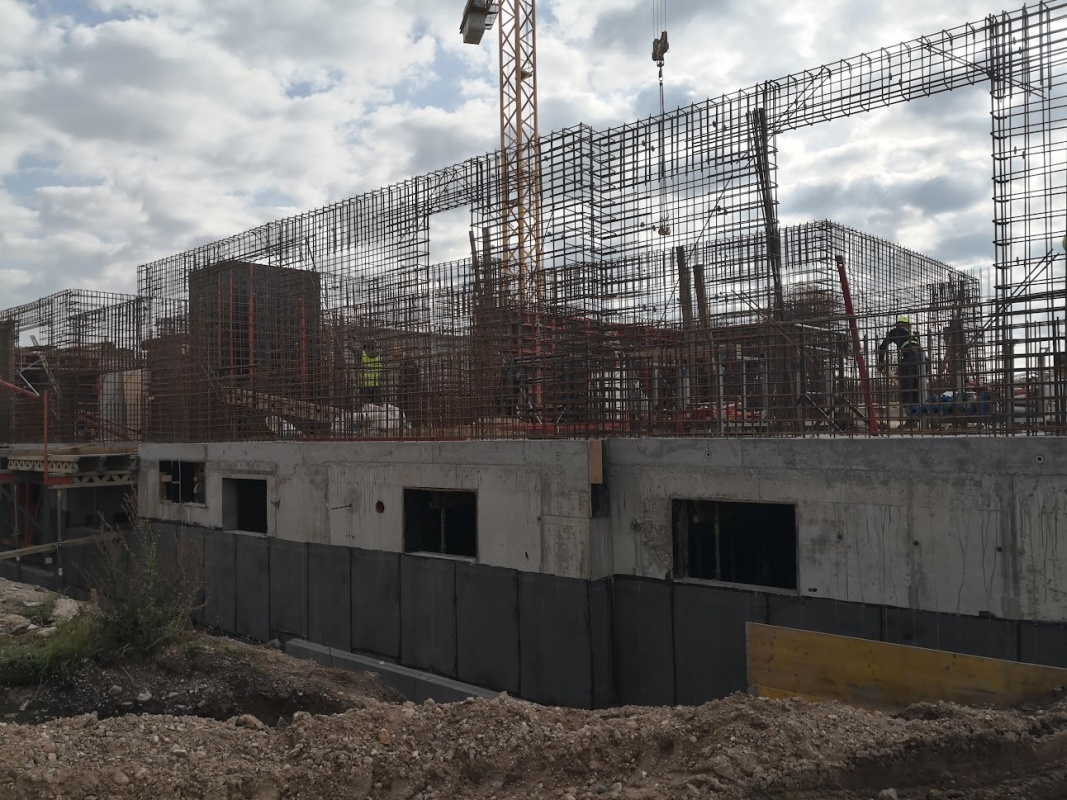

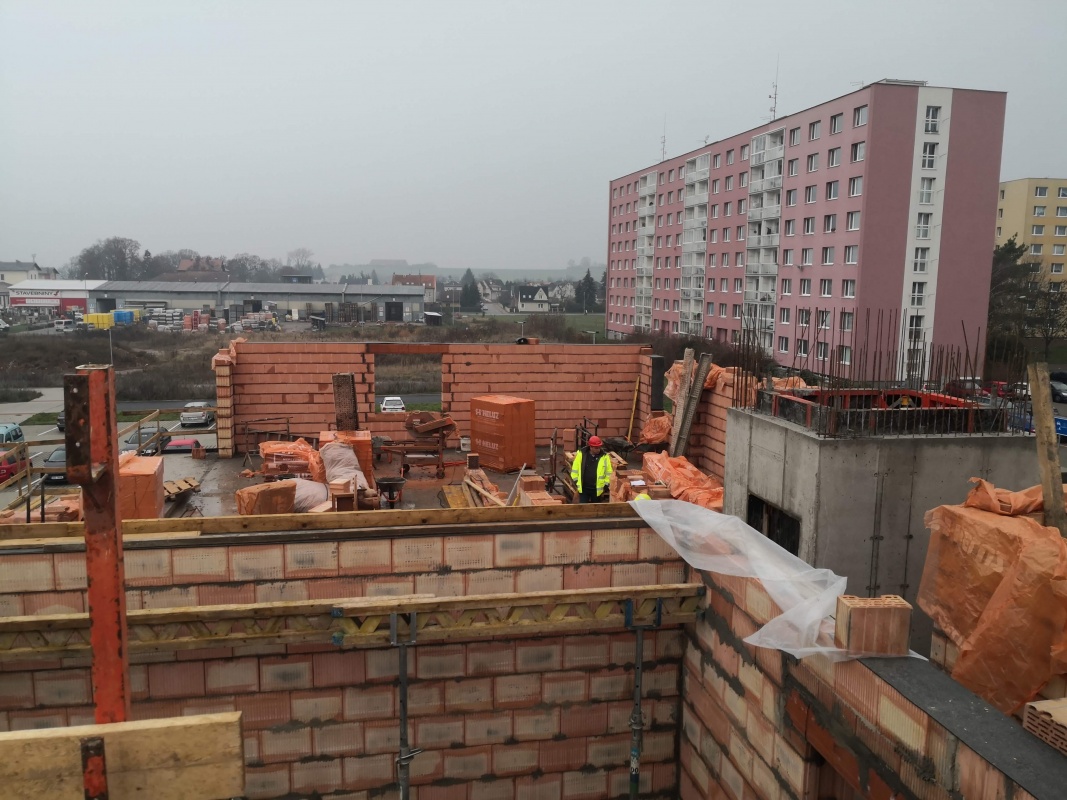

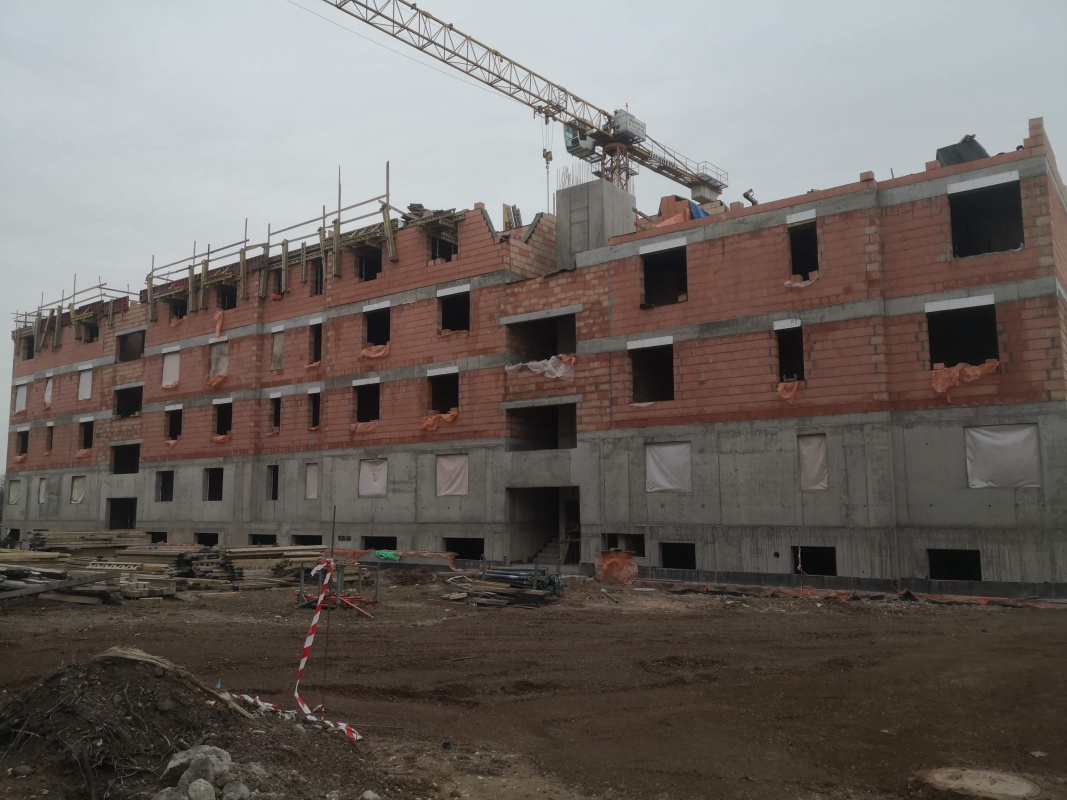

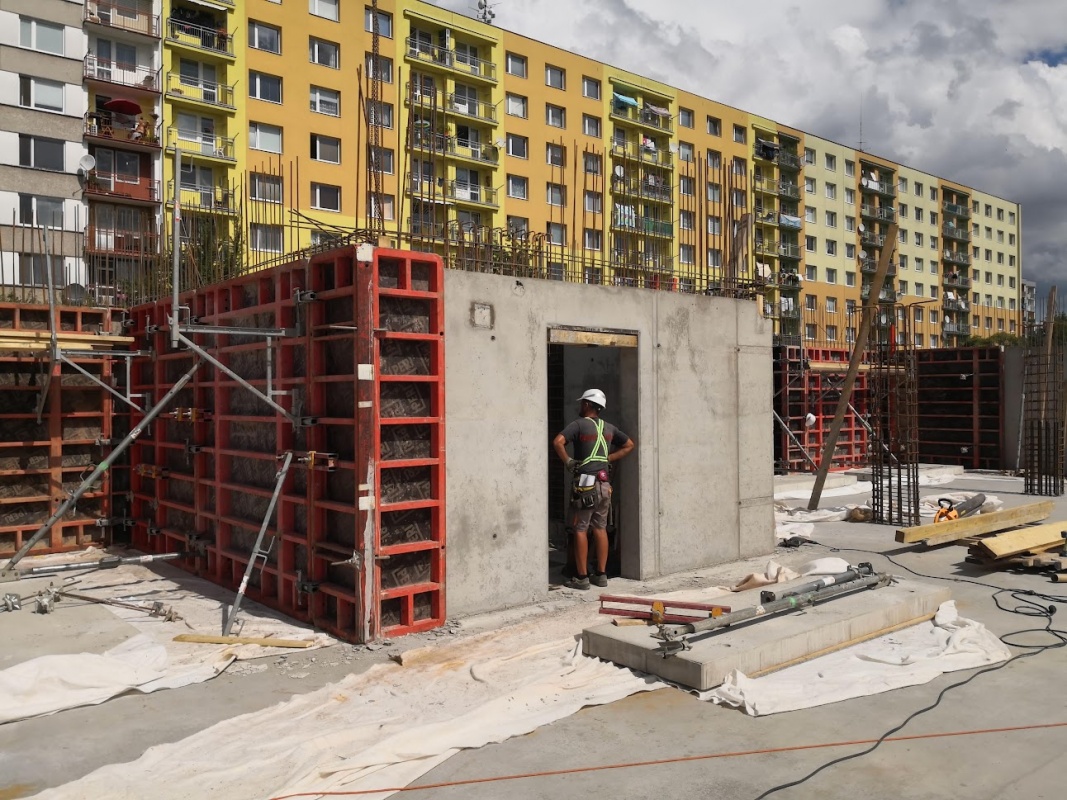

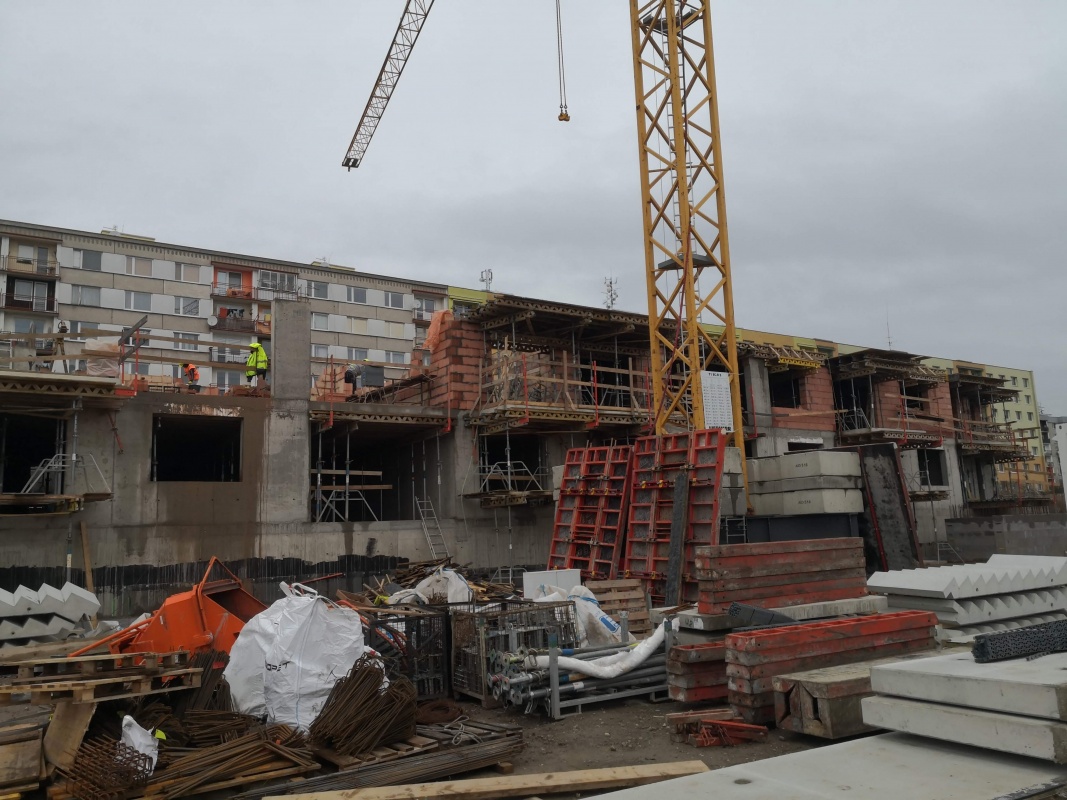

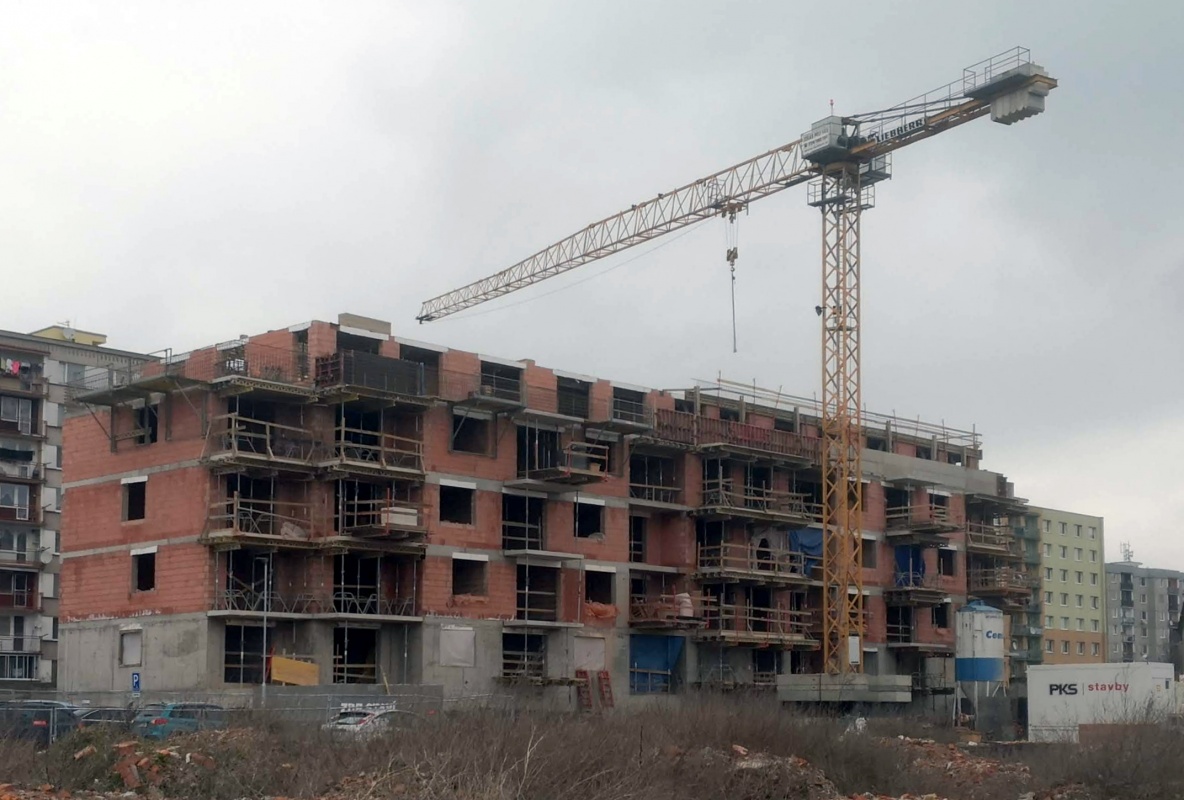

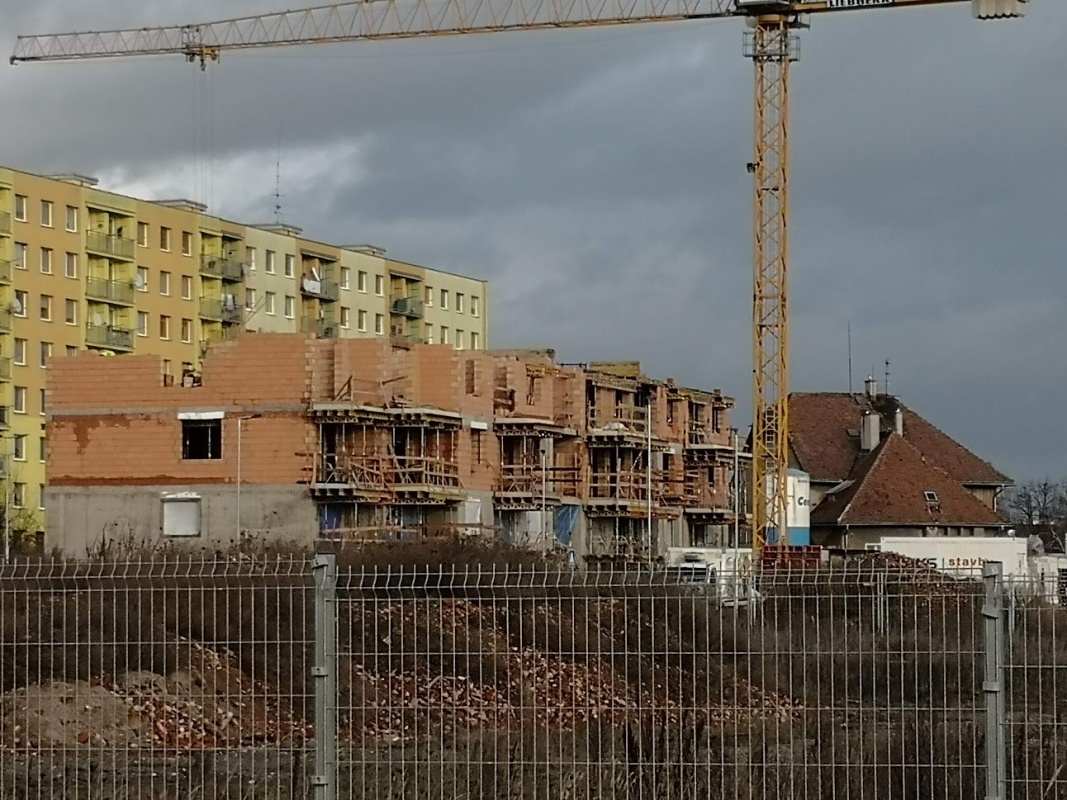

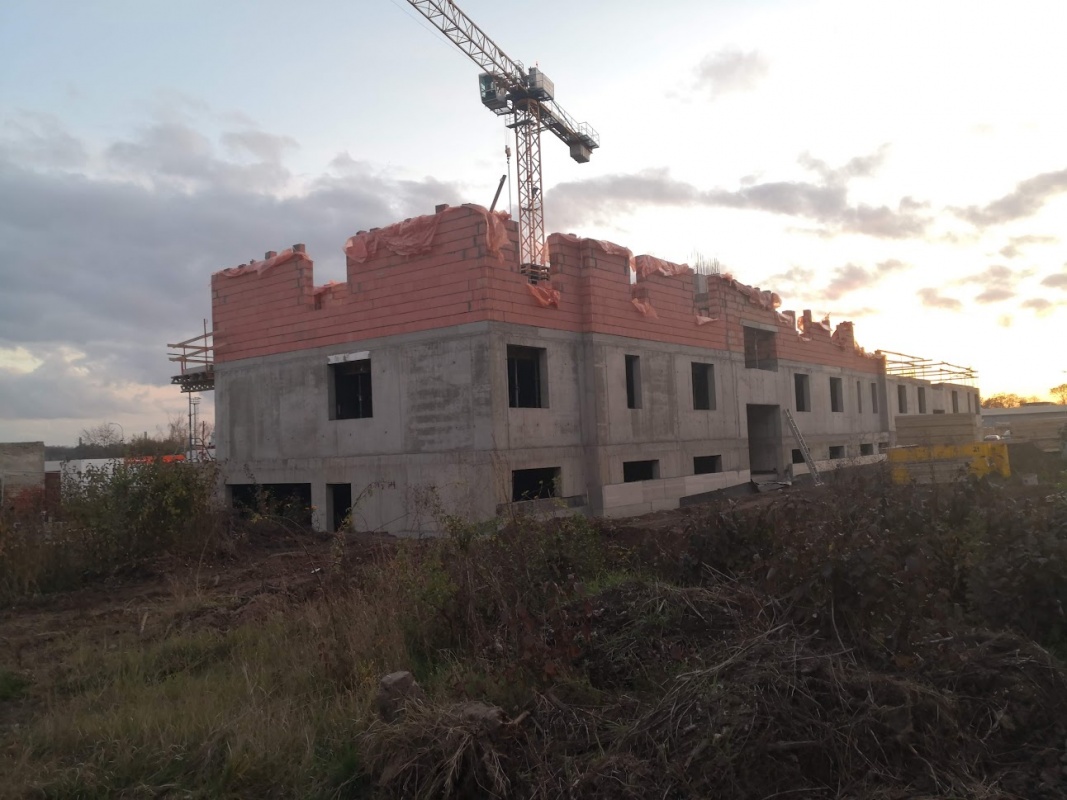

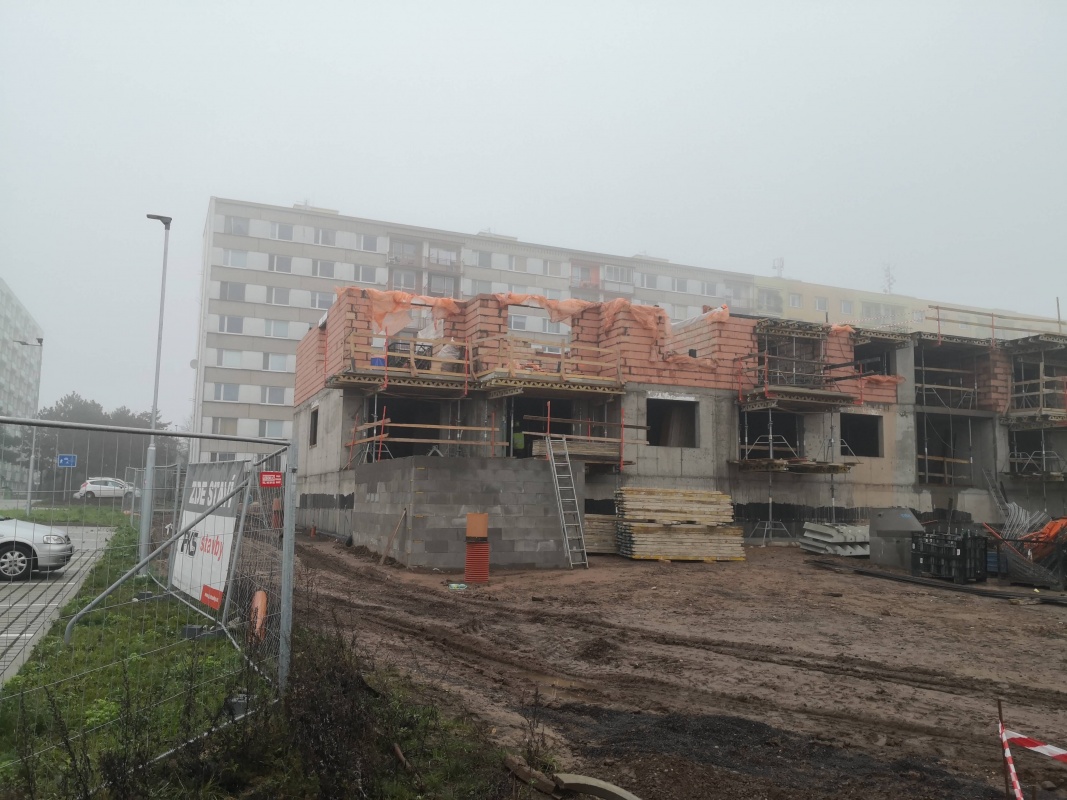

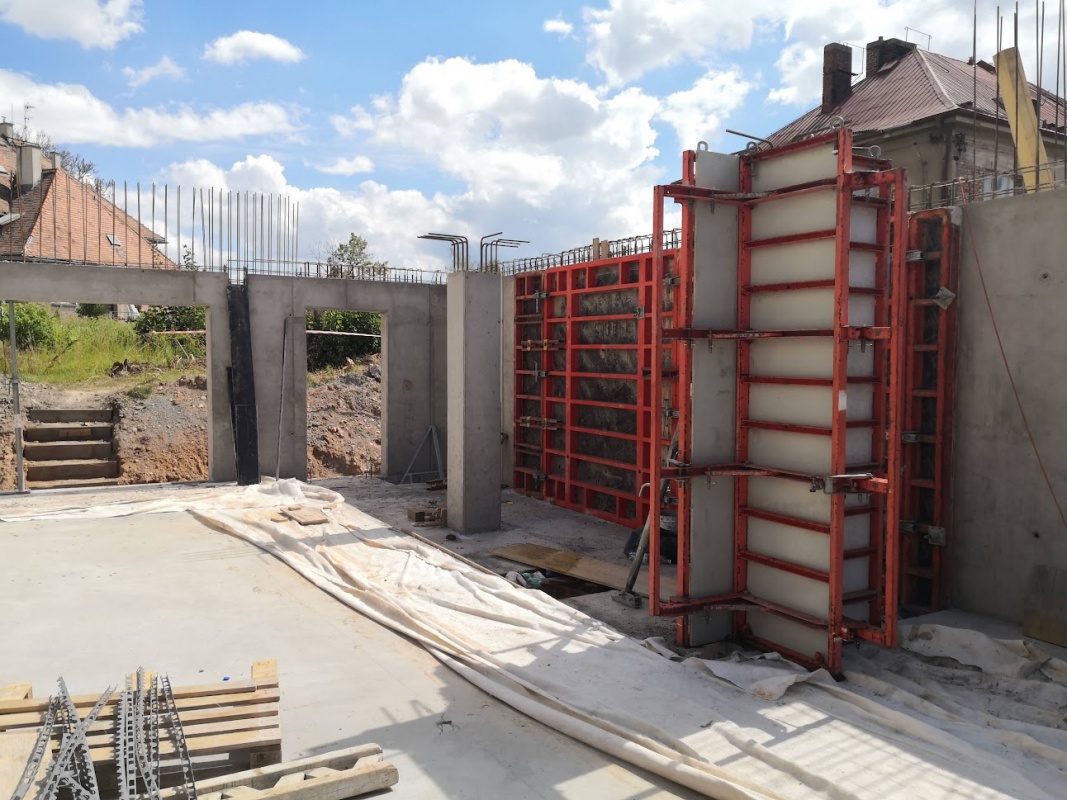

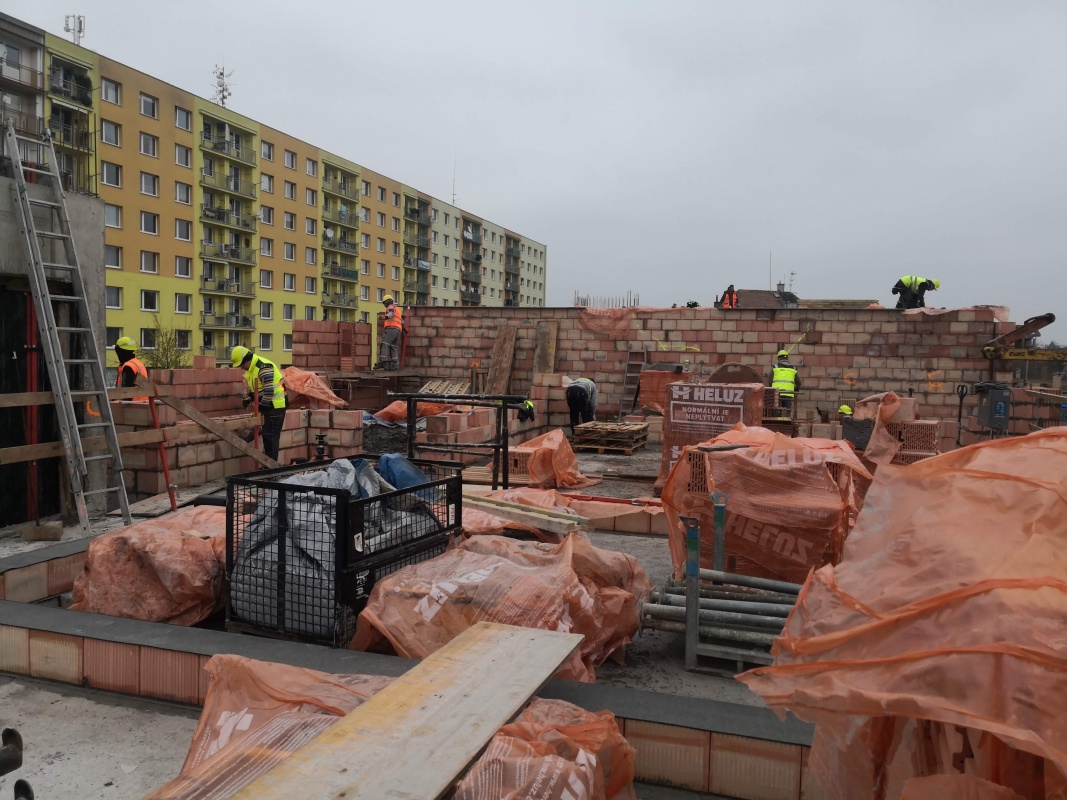

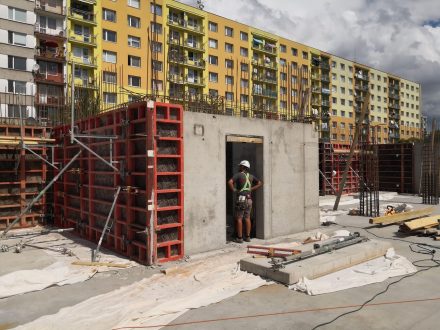

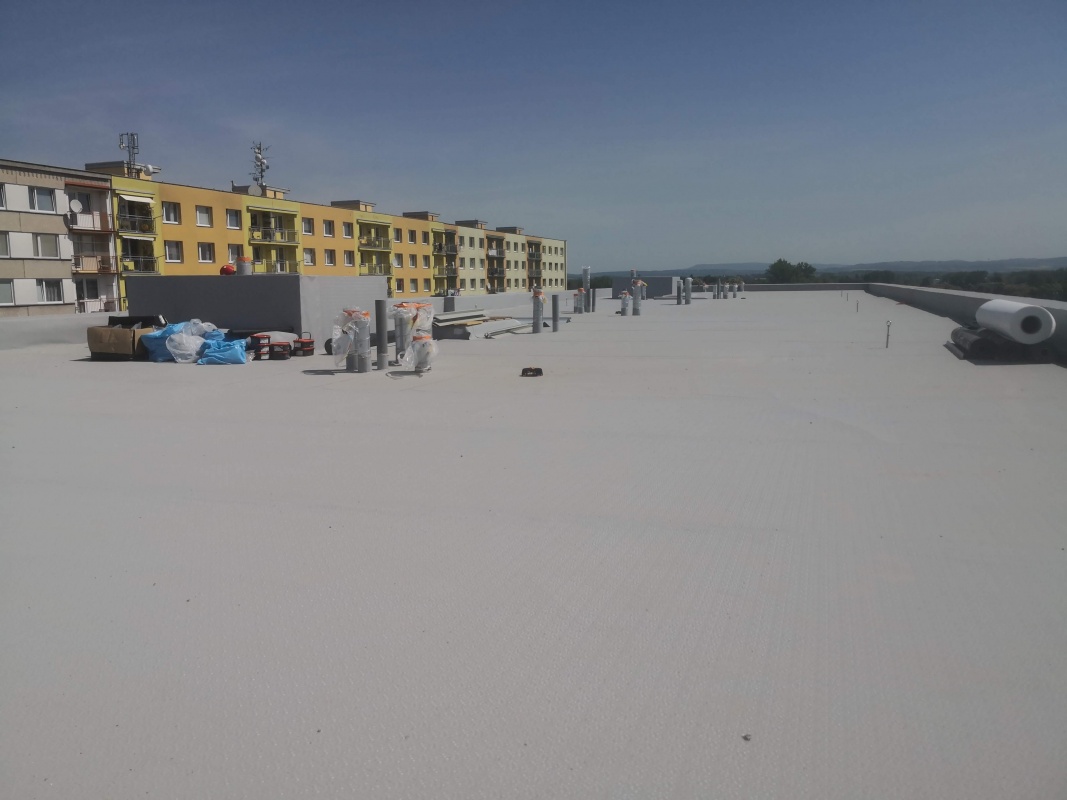

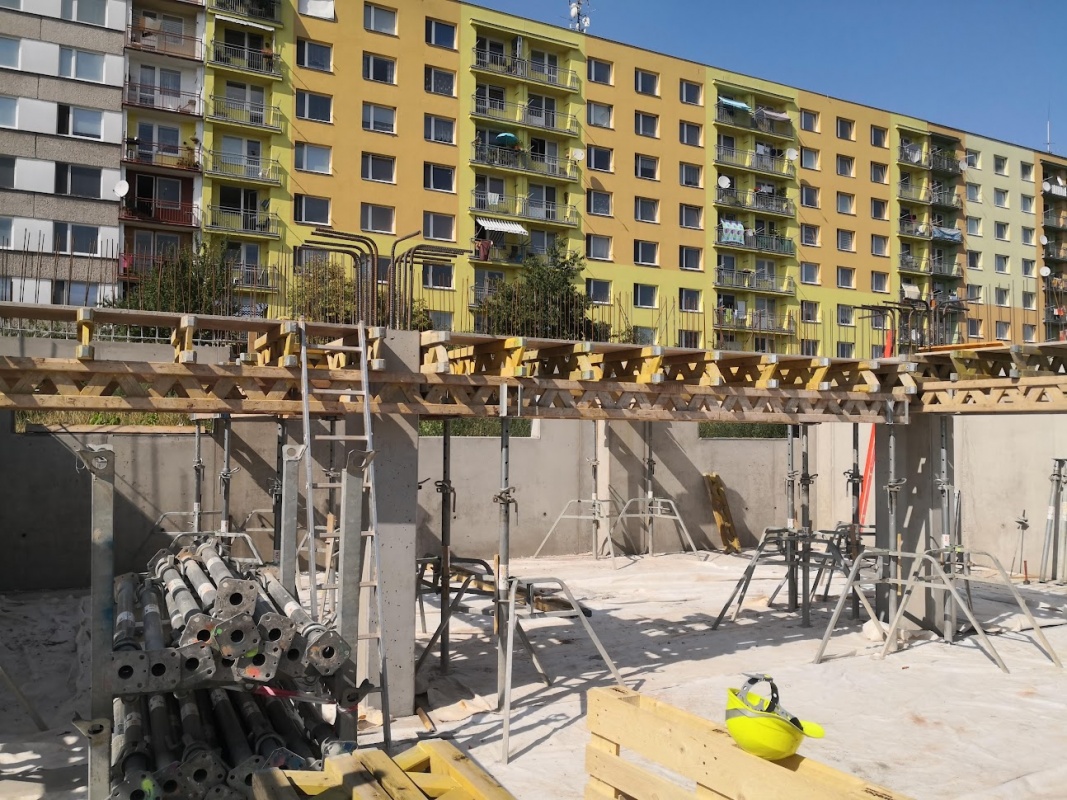

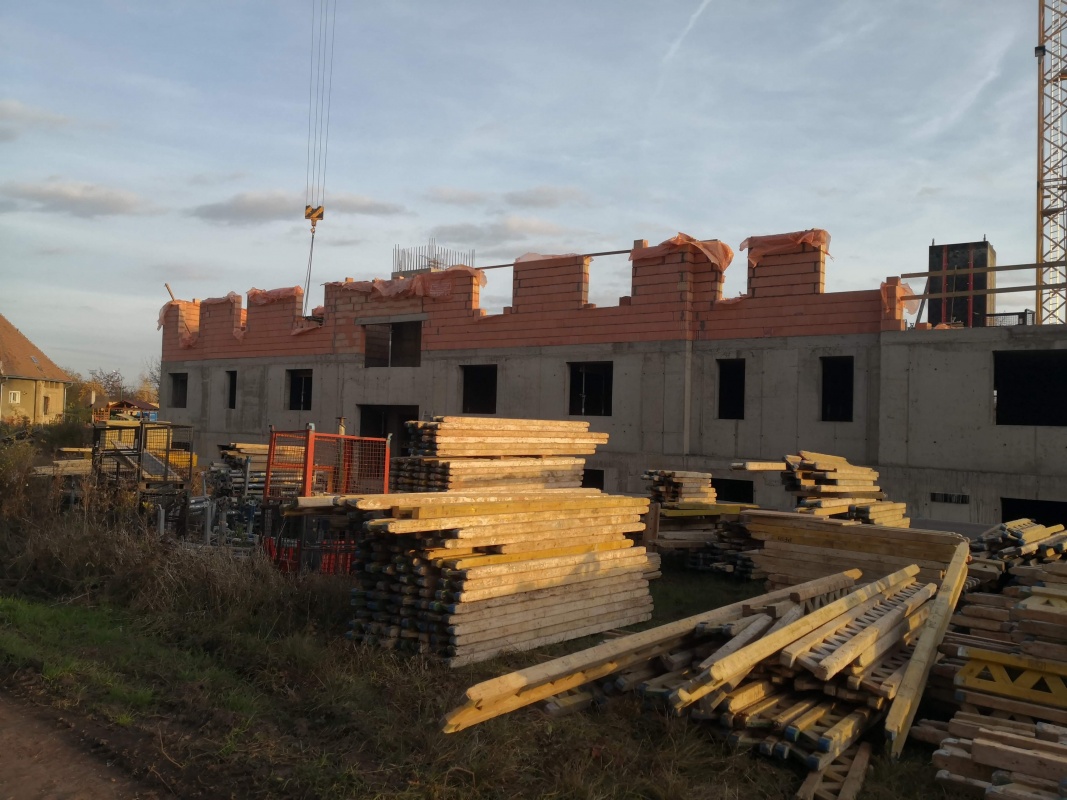

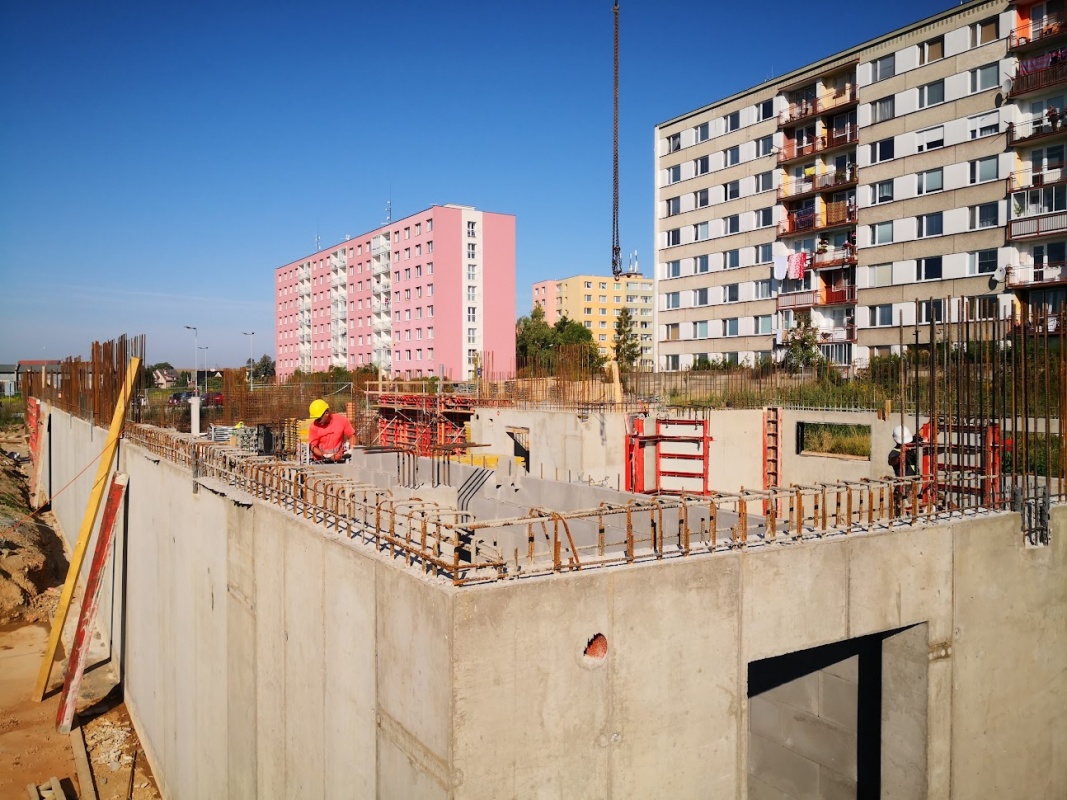

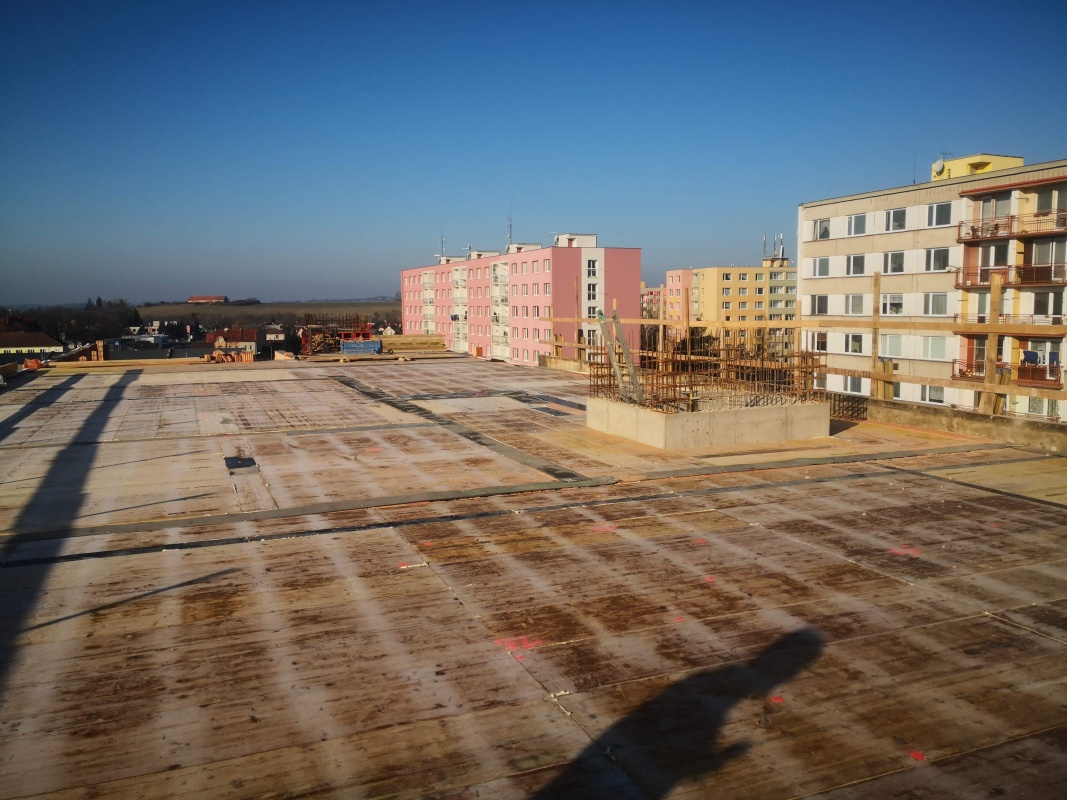

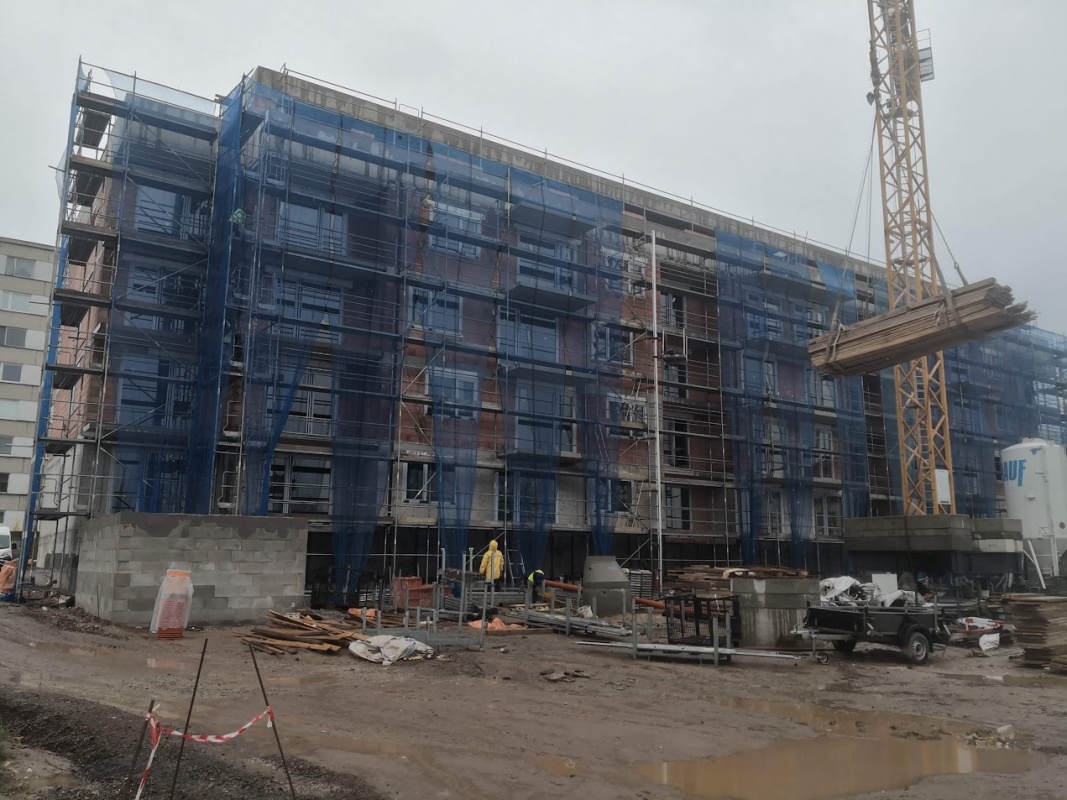

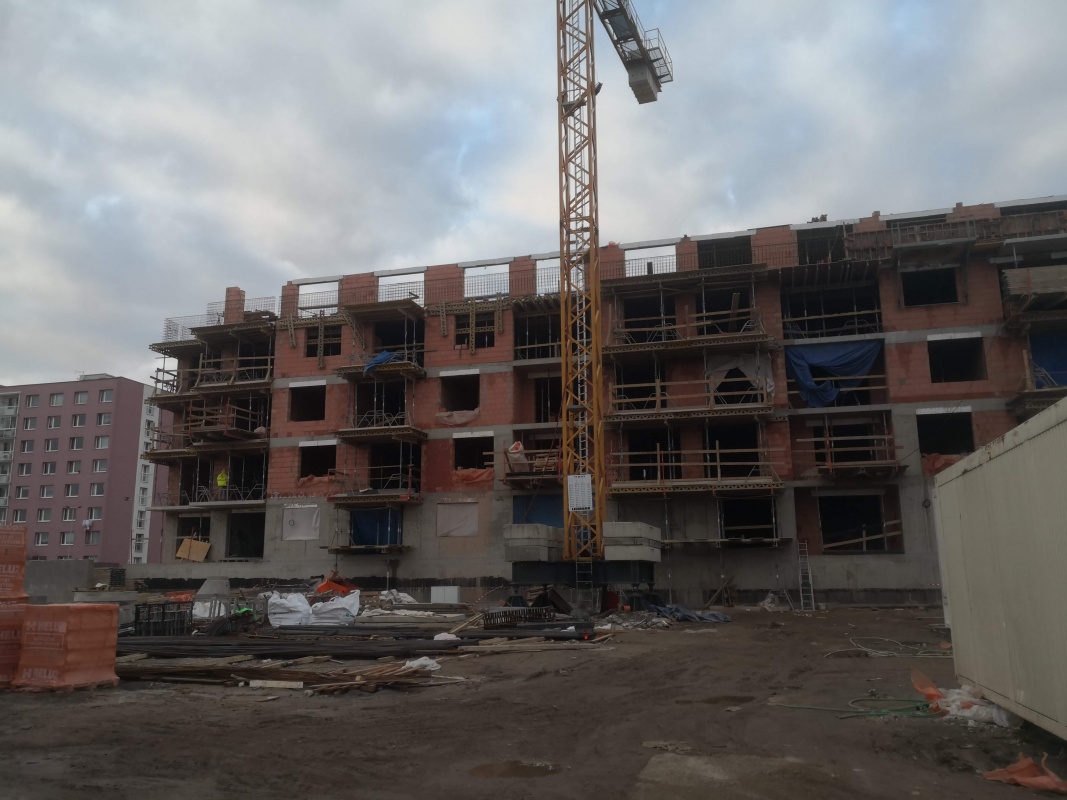

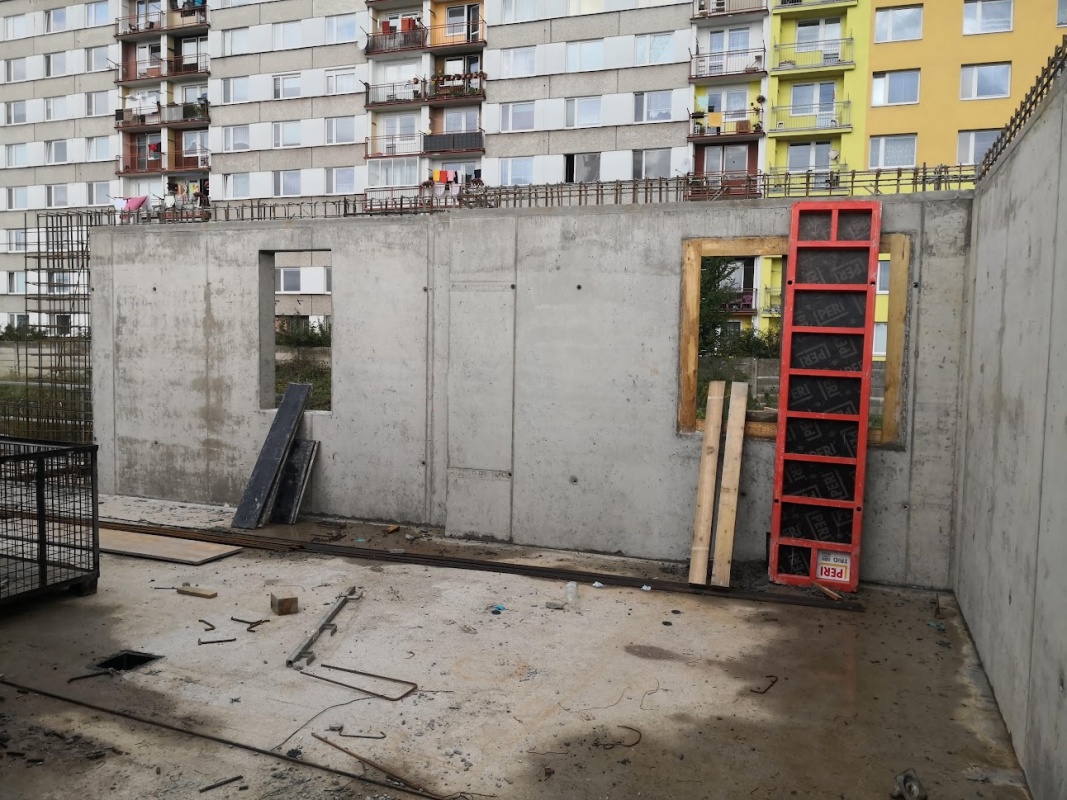

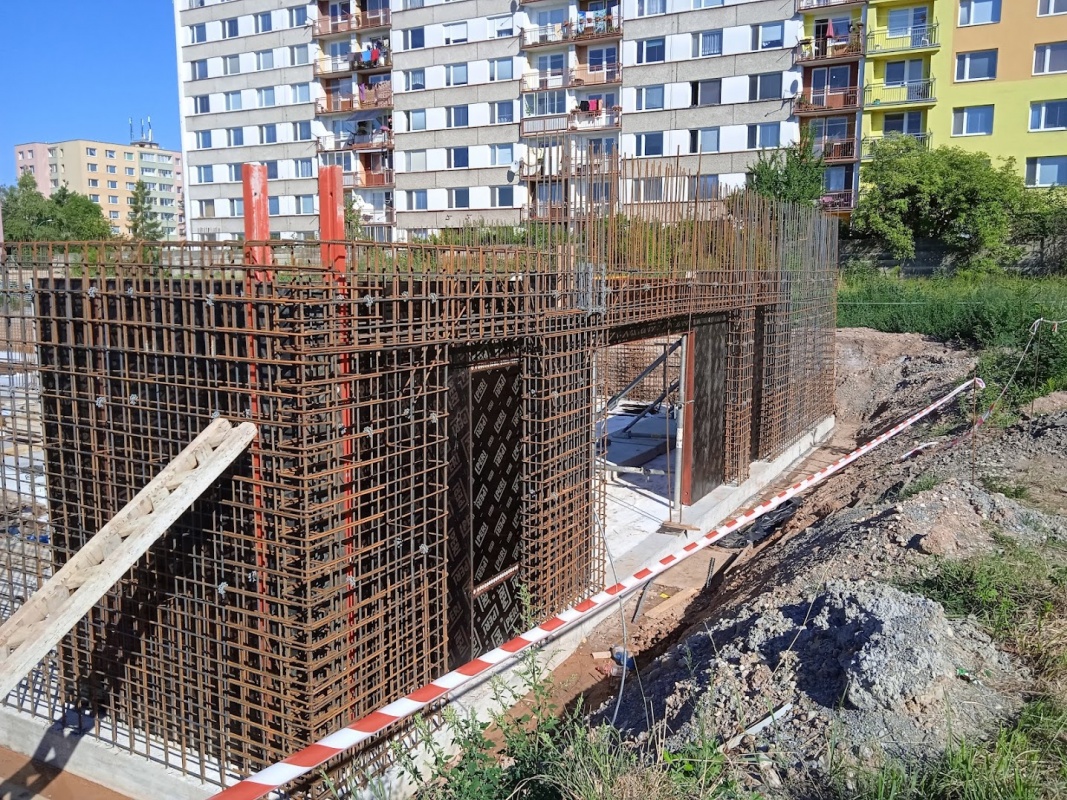

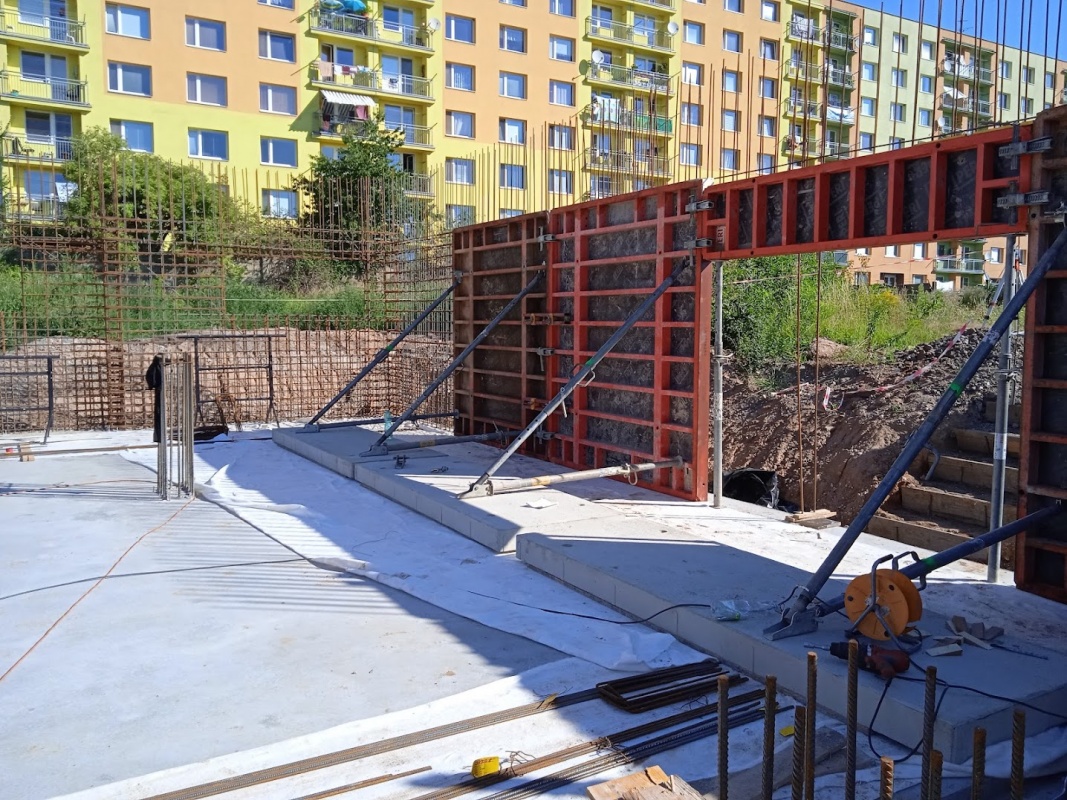

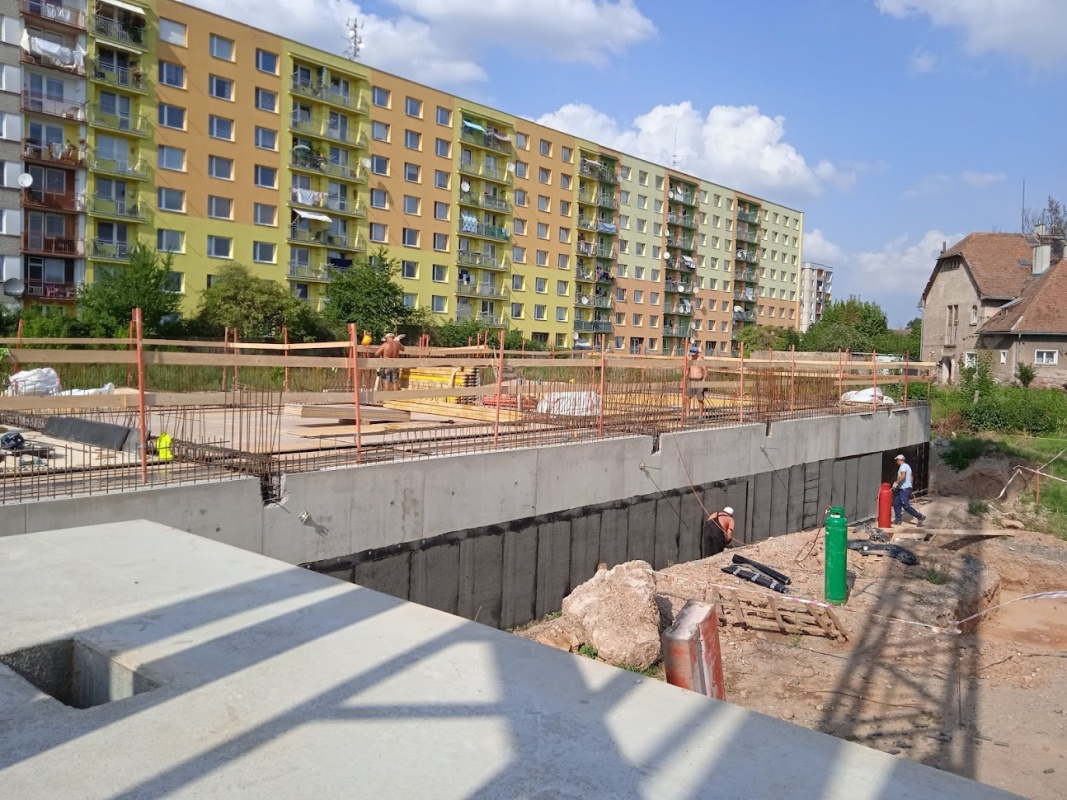

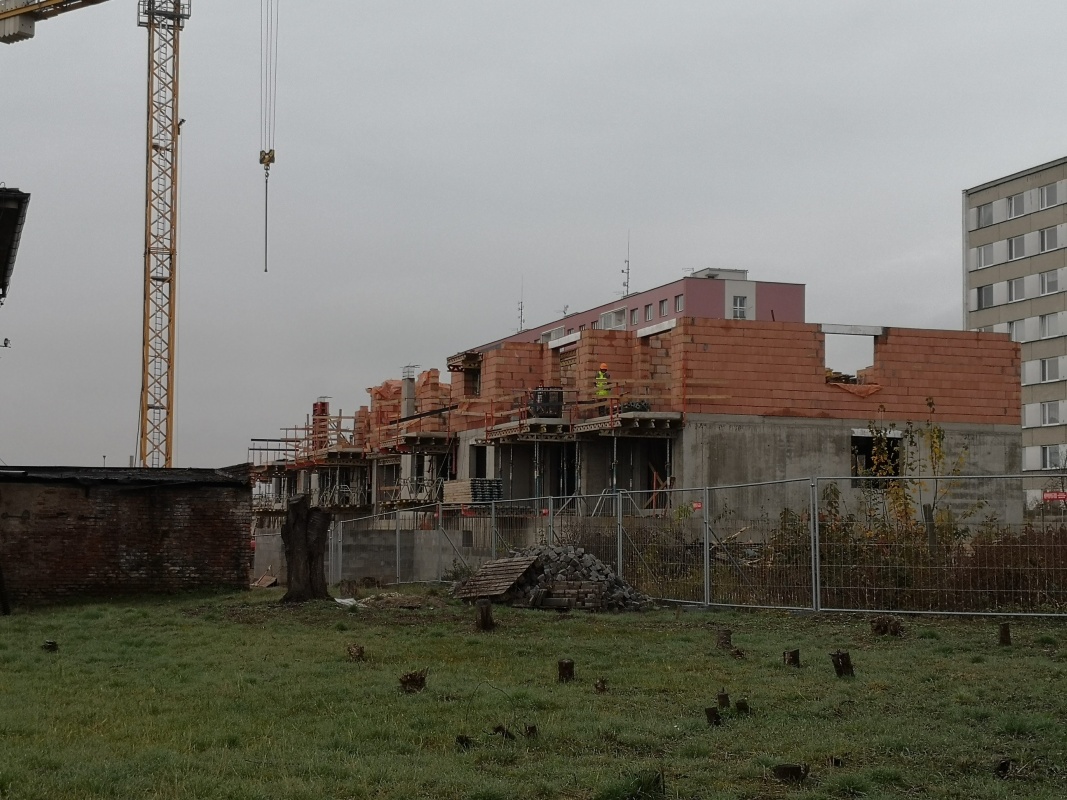

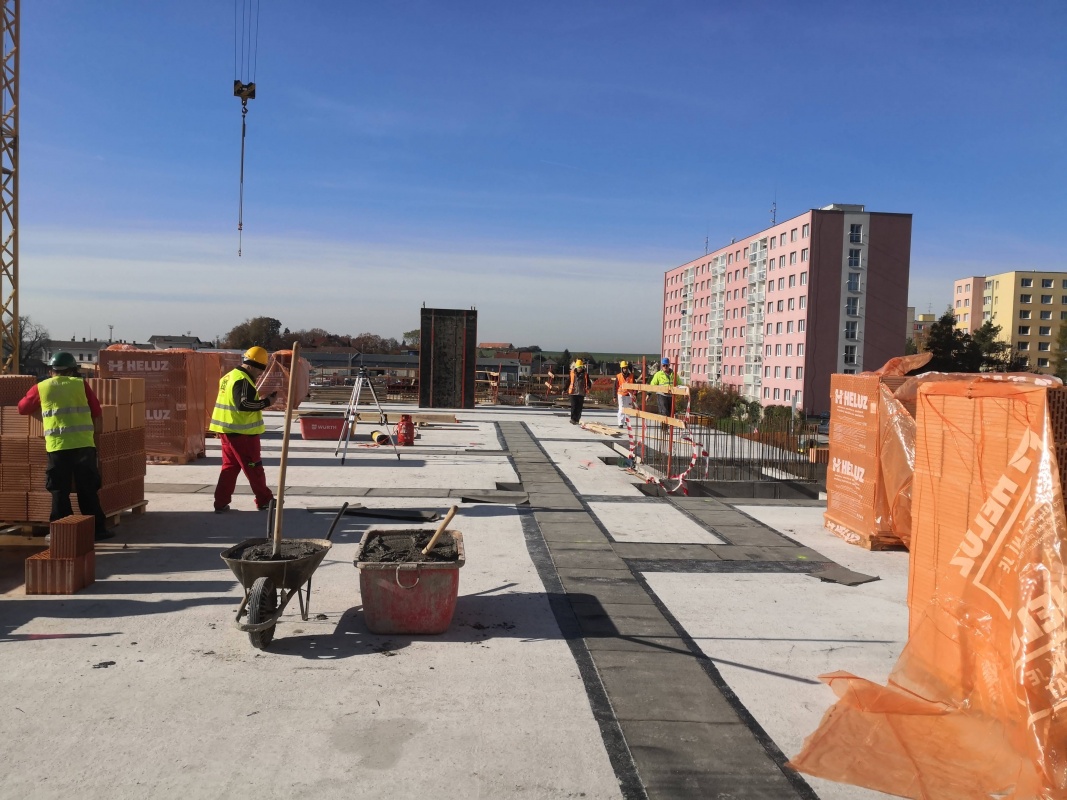

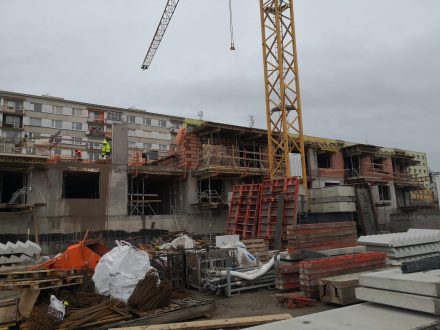

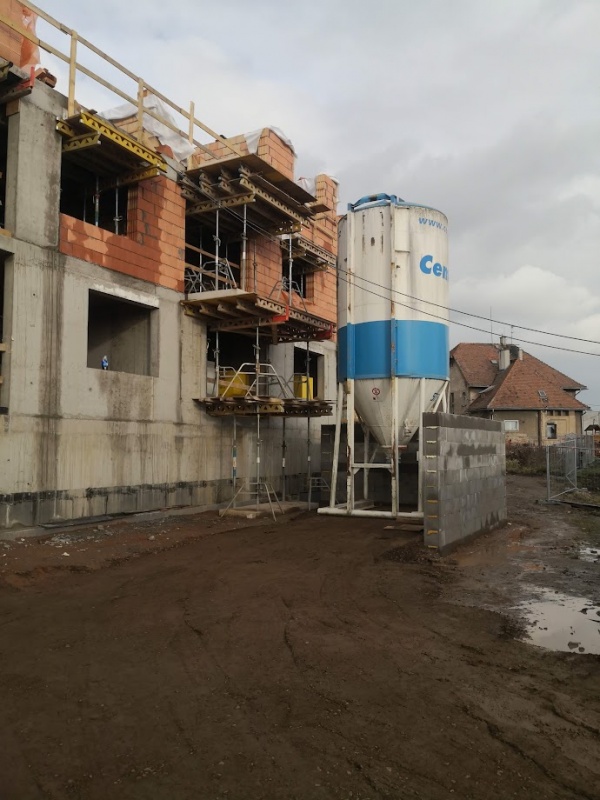

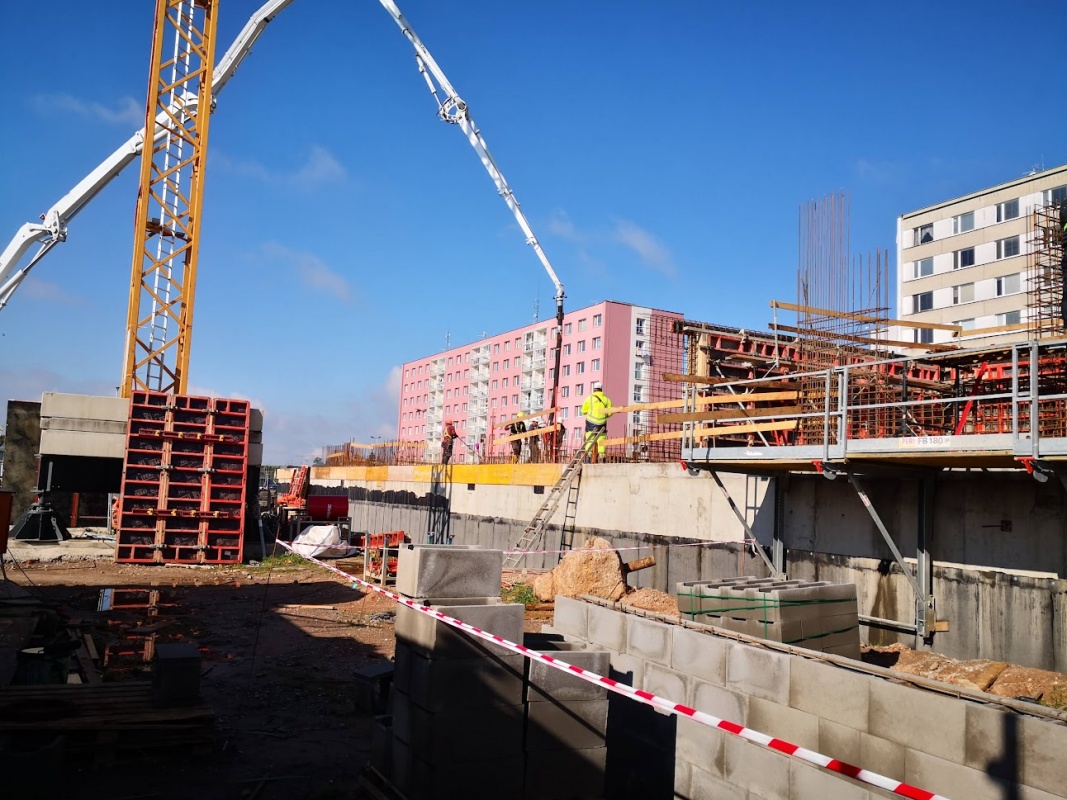

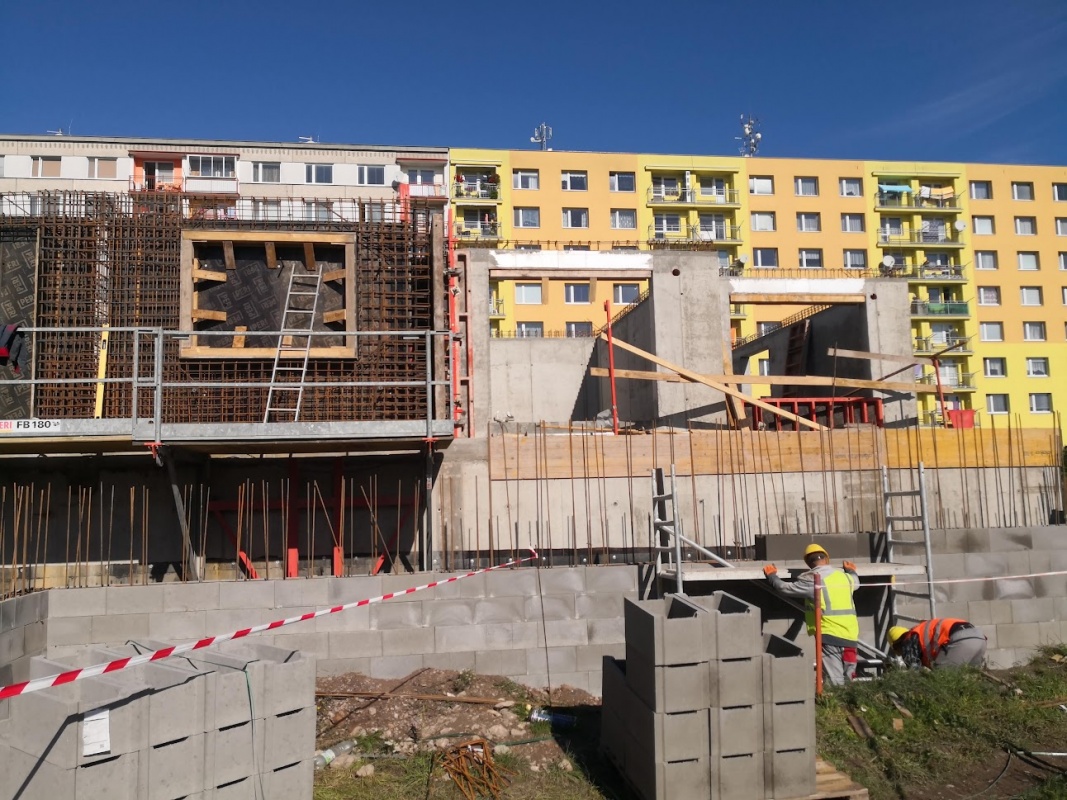

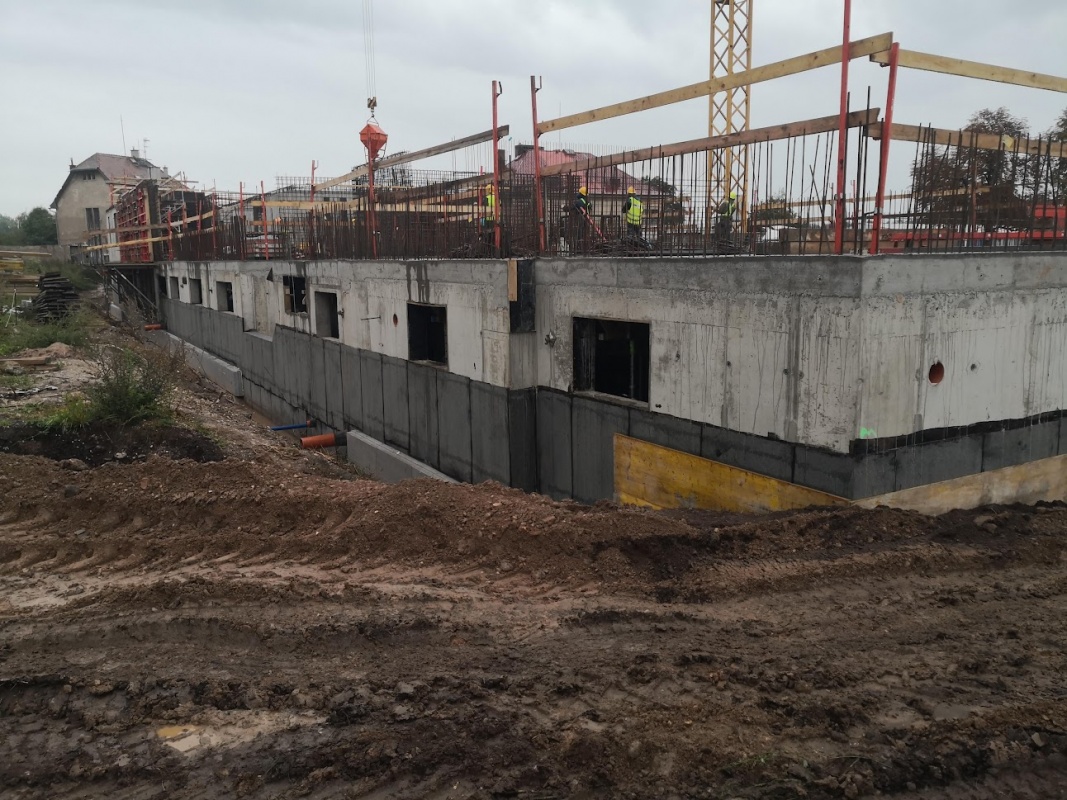

14.05.2023 dokončena hrubá stavba
15.05.2023 došlo k zápisu "Prohlášení vlastníka o rozdělení práva k nemovité věci na vlastnické právo k jednotkám"

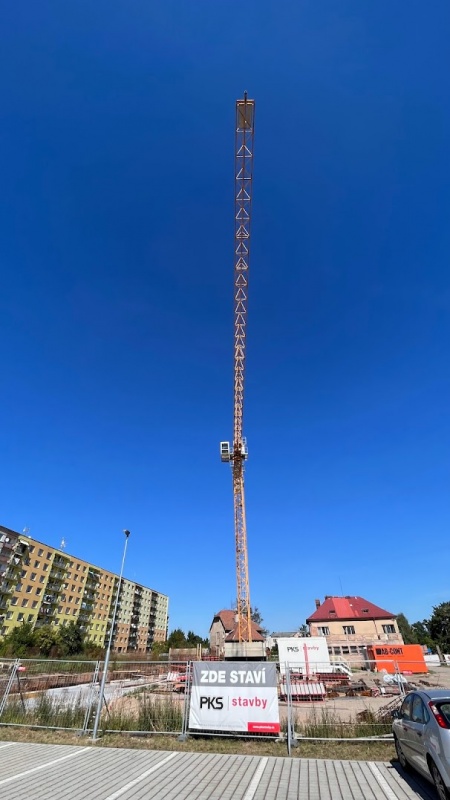

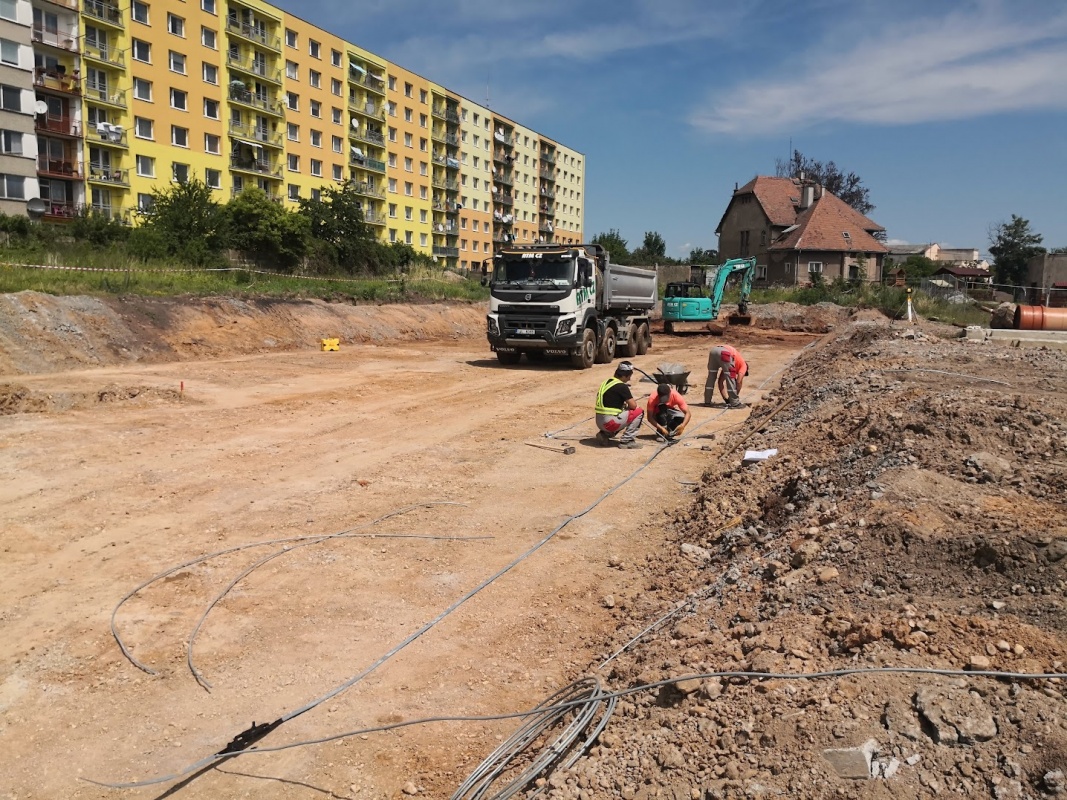

18.05.2023 položena přípojka NN pro bytový dům
08.07.2023 začínáme lepit dlažby a obklady v koupelnách a na wc

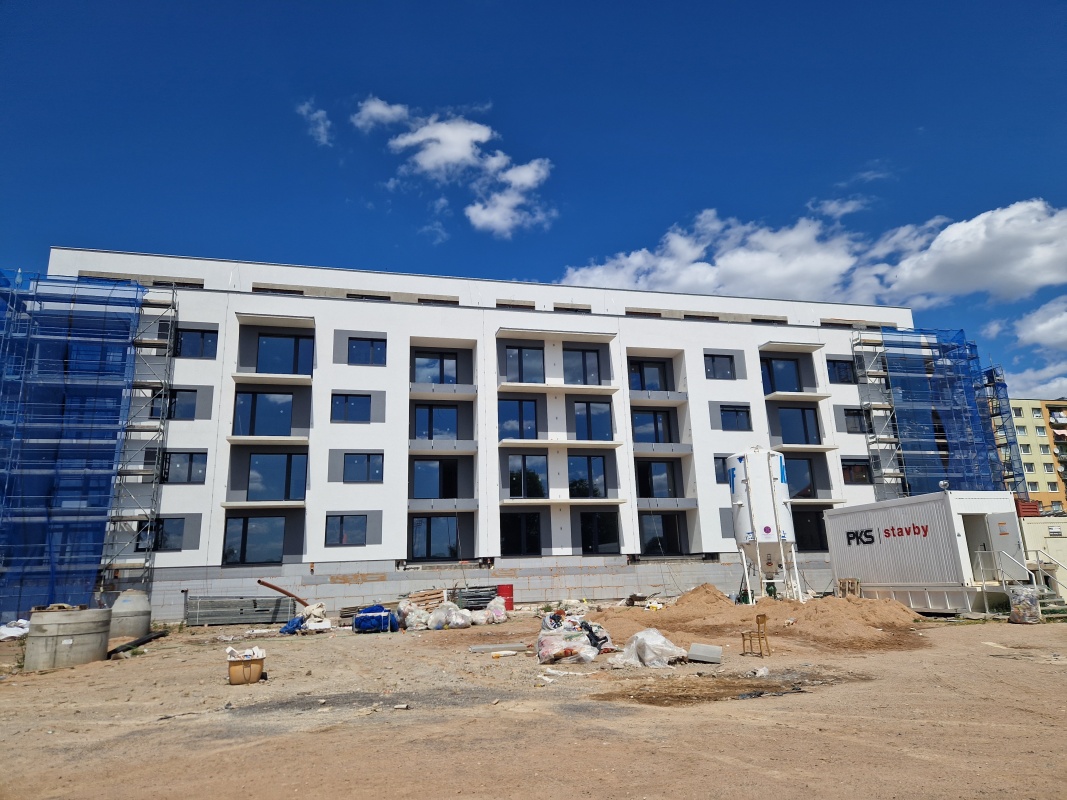

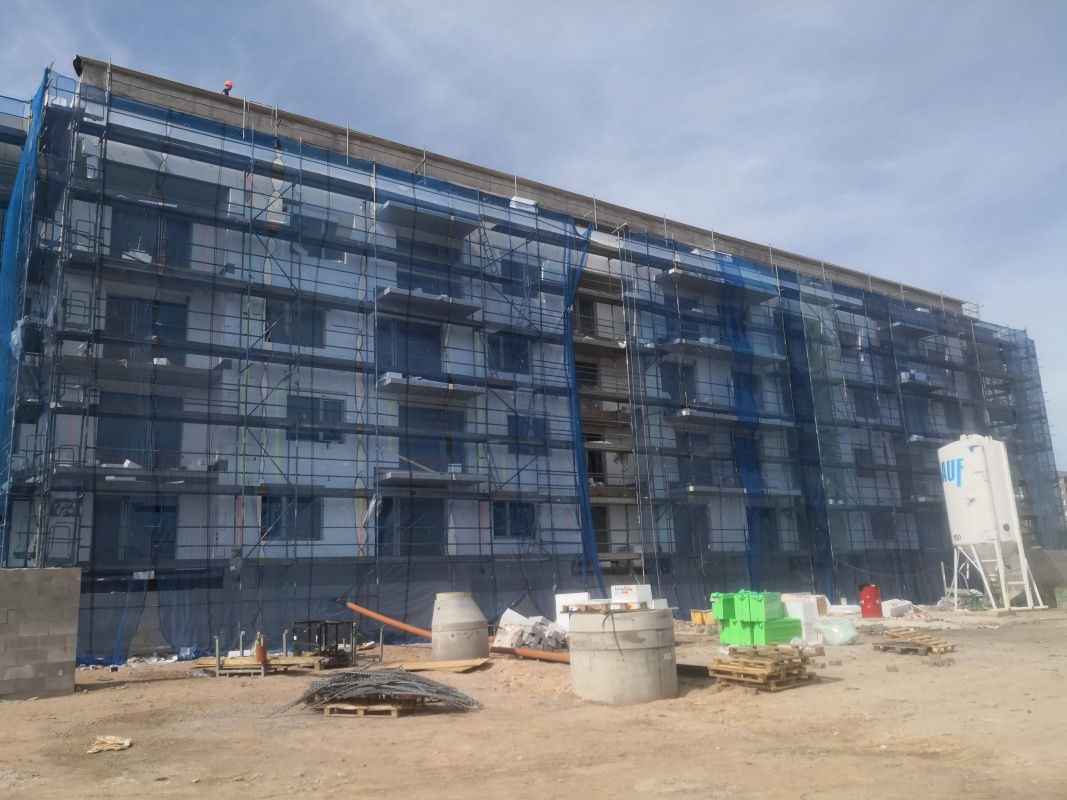

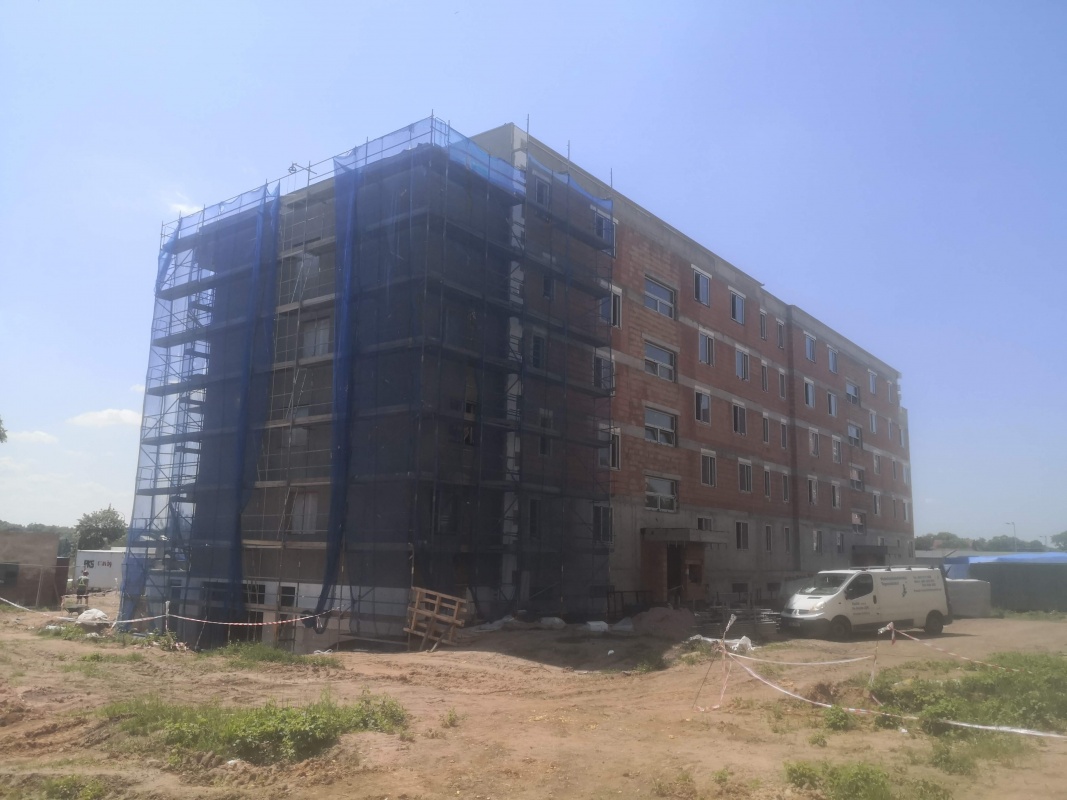

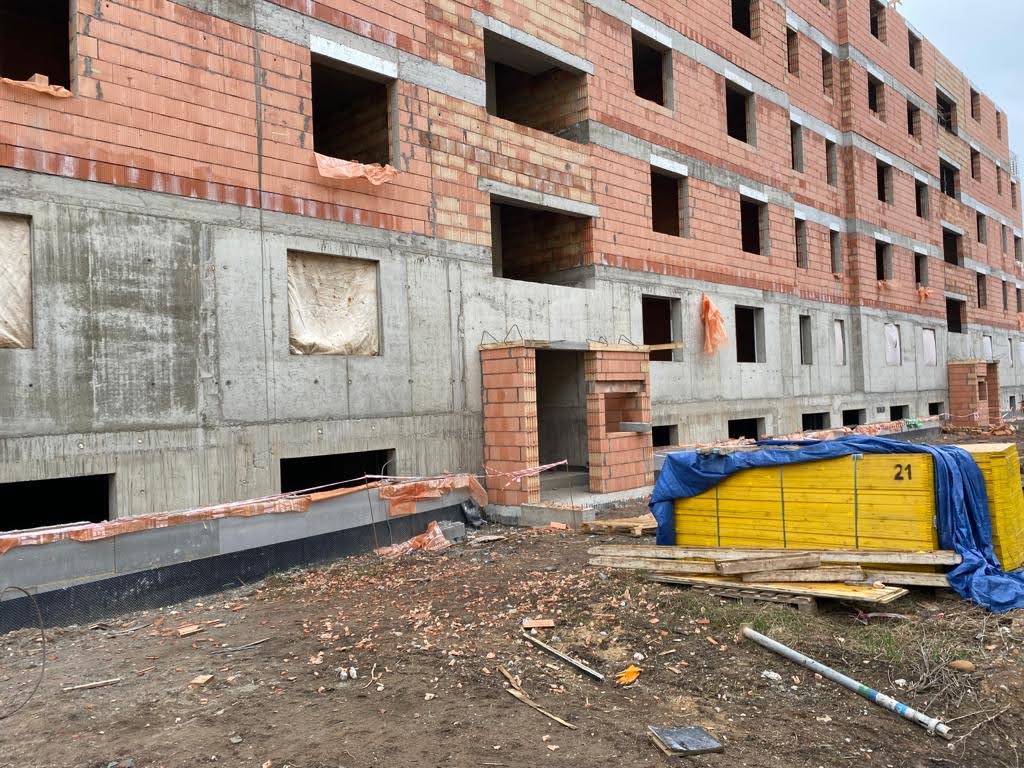

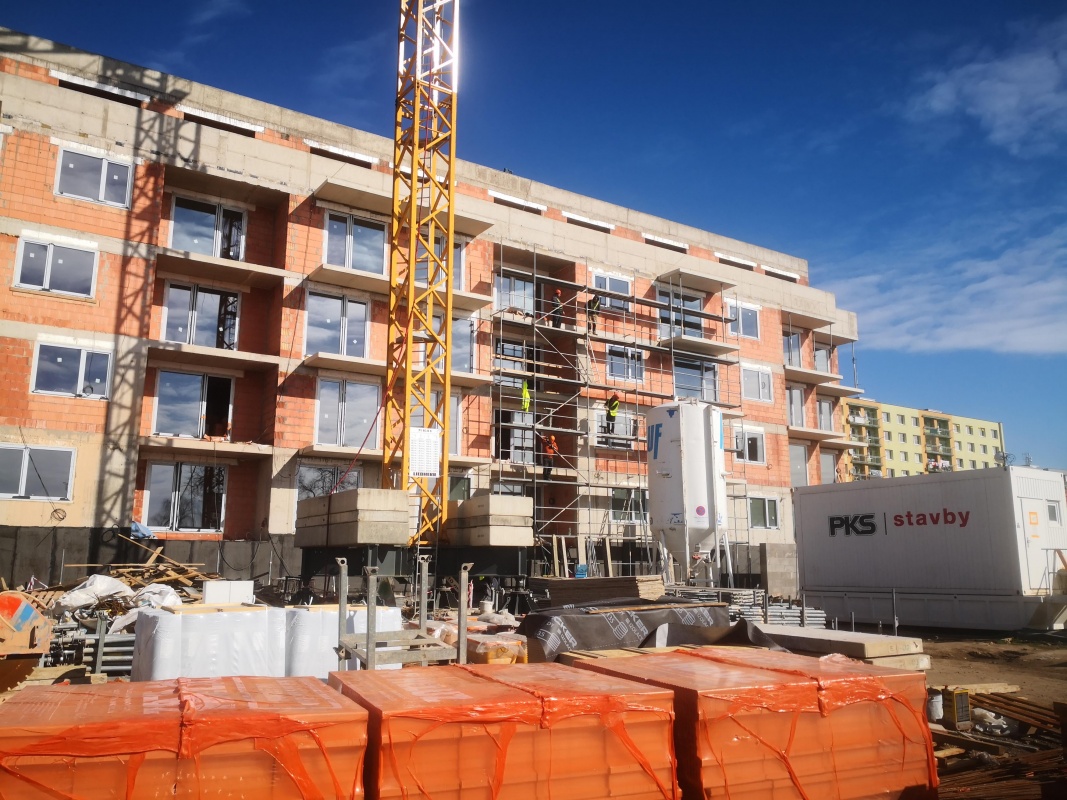

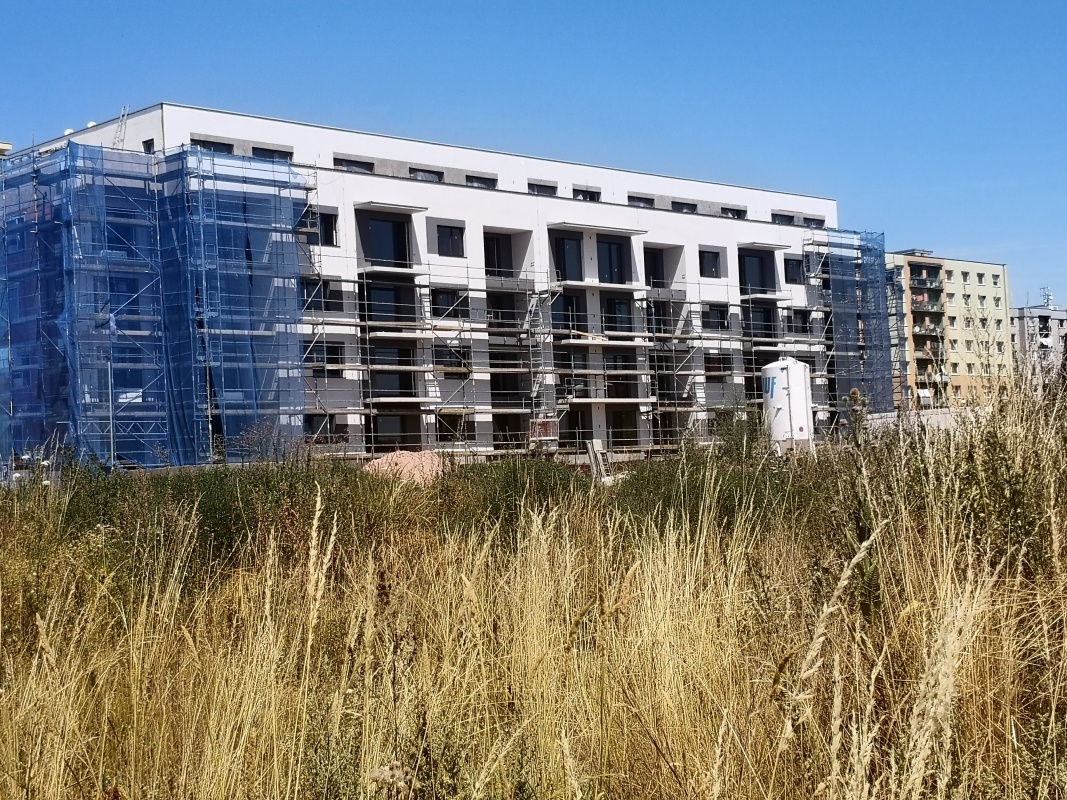

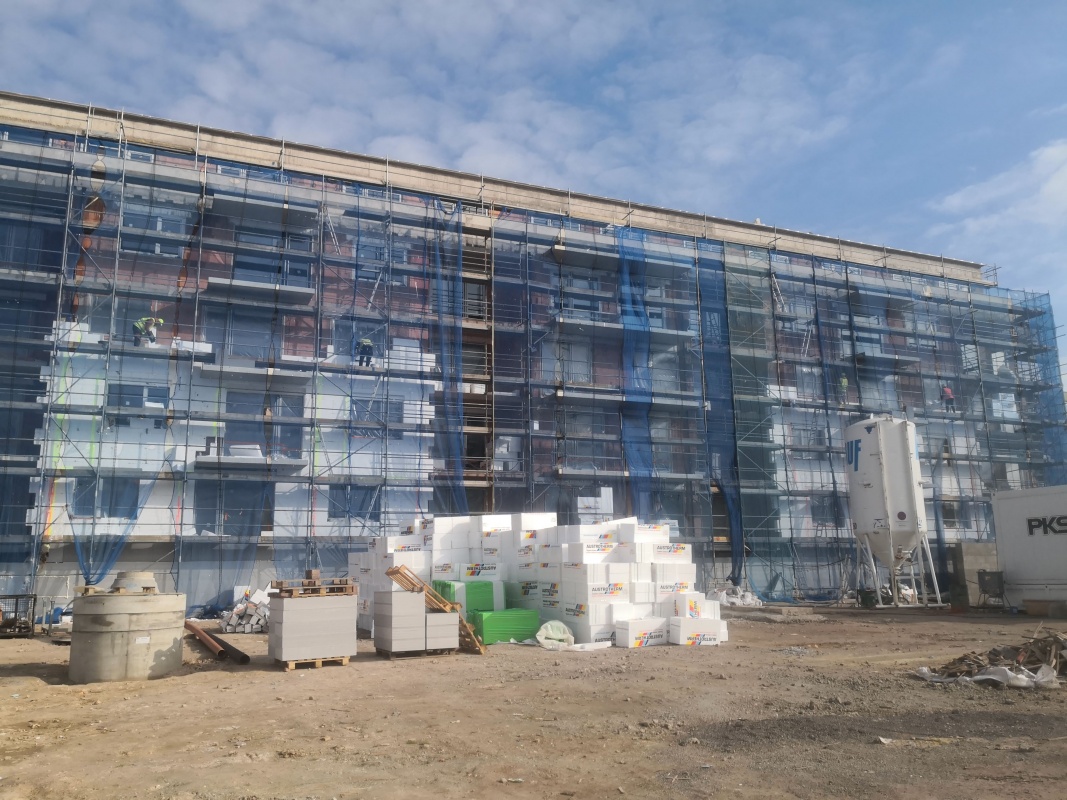

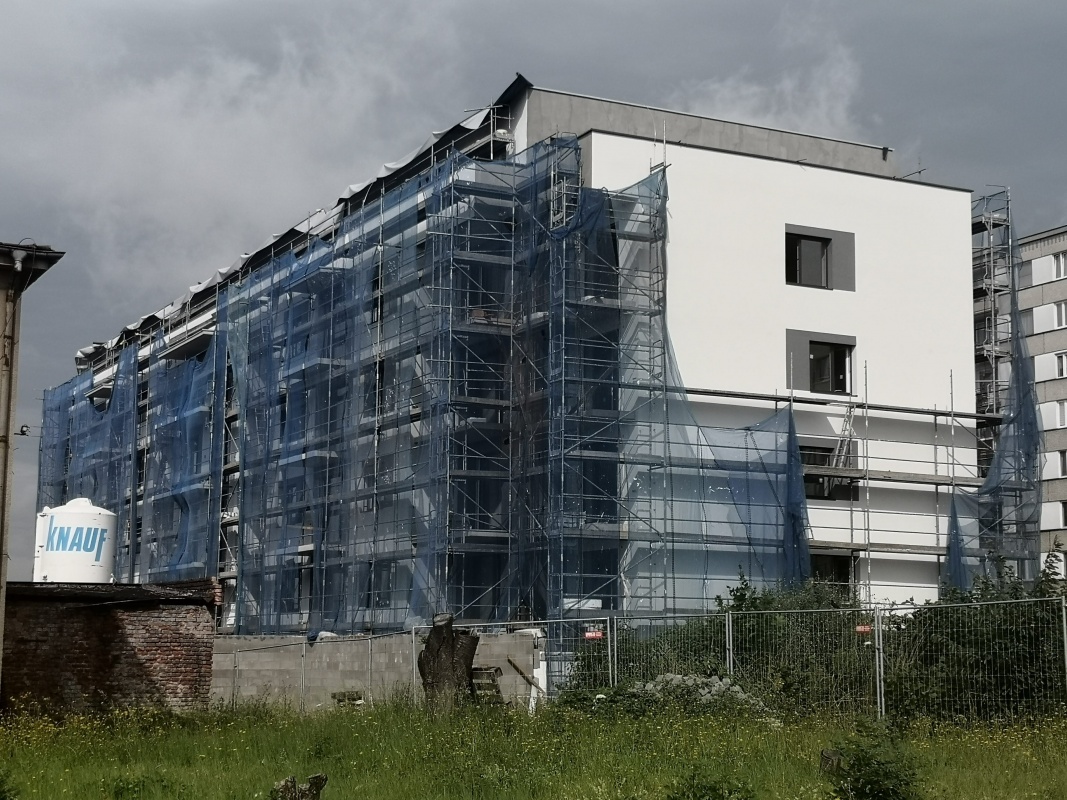

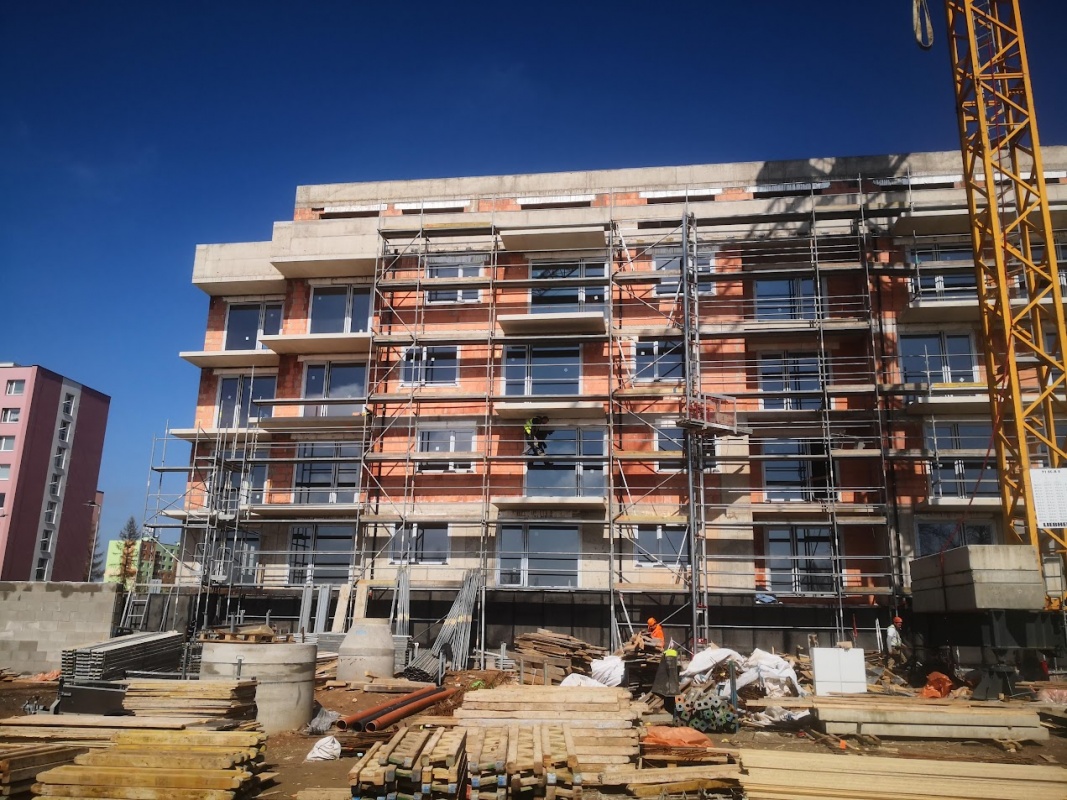

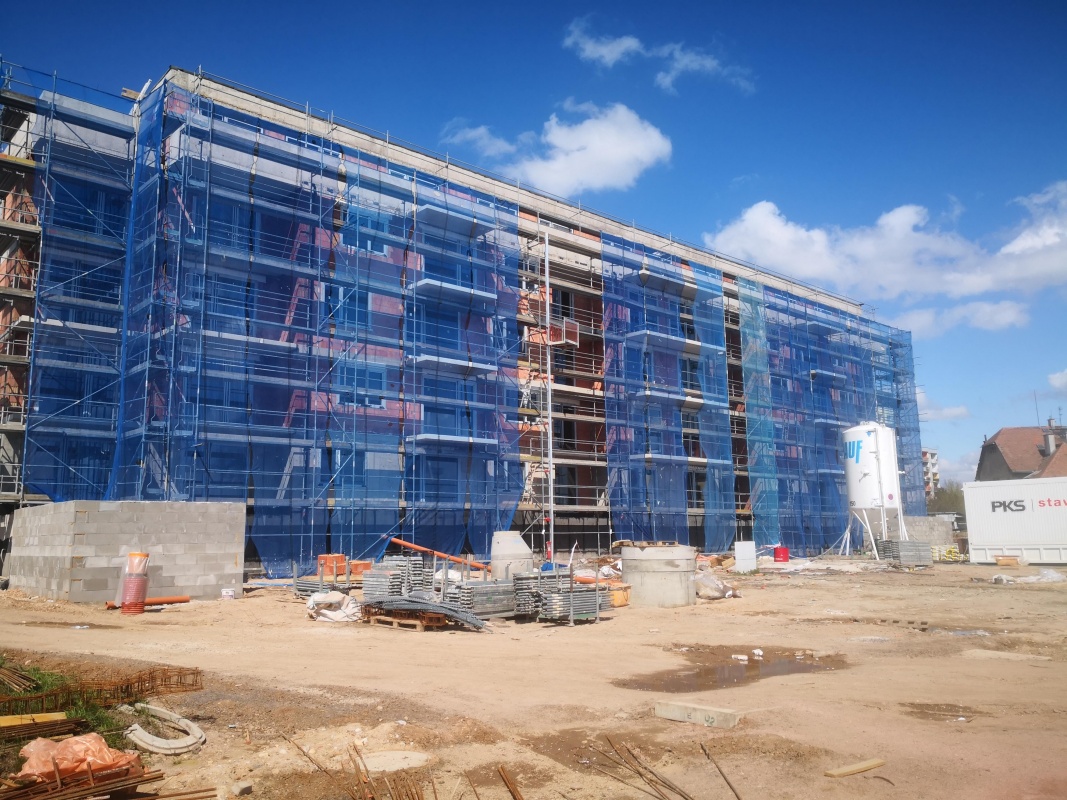

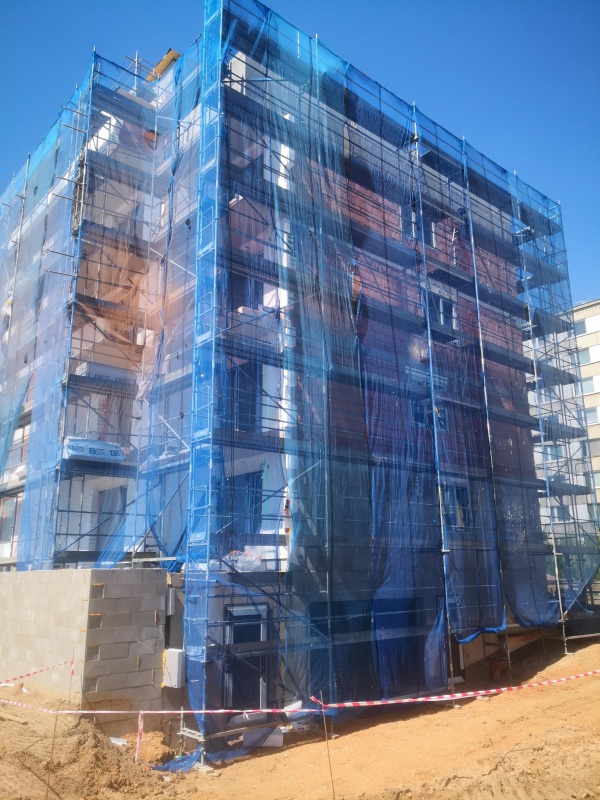

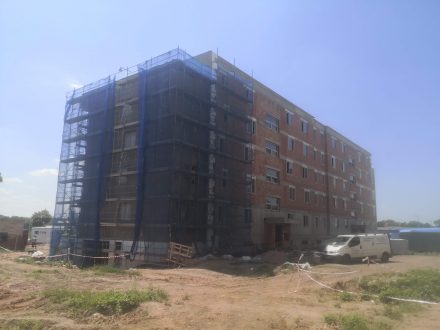

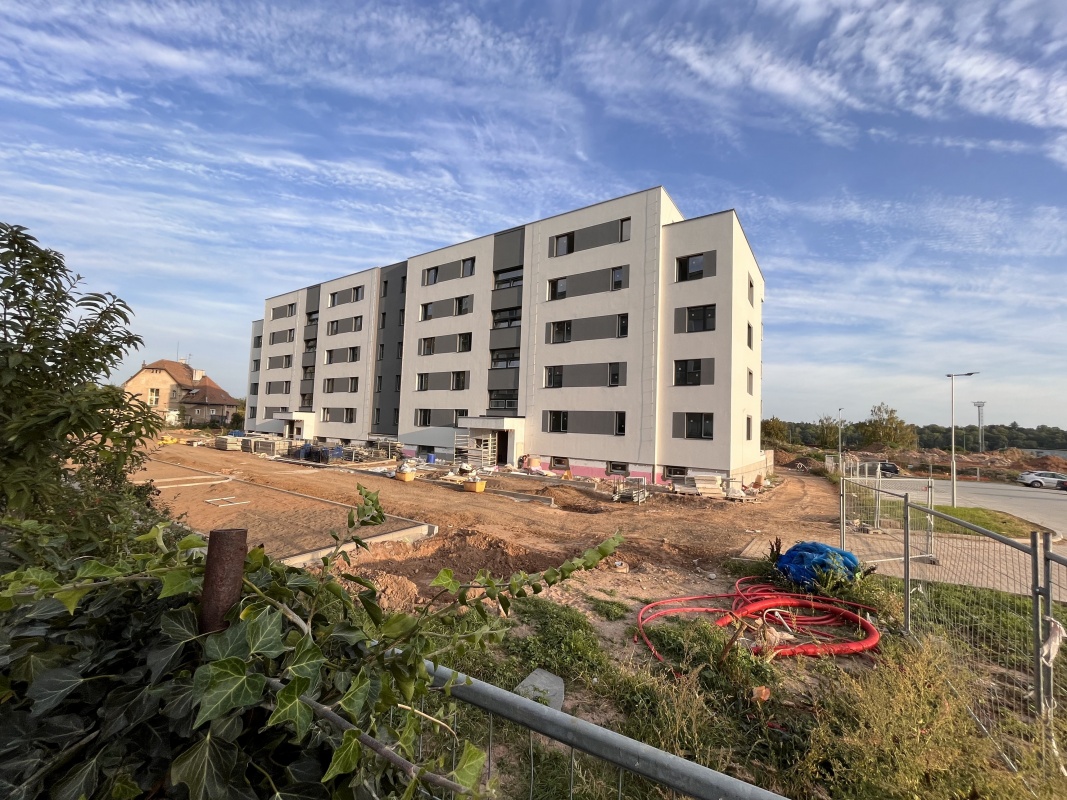

17.07.2023 dokončena jižní a východní fasáda objektu

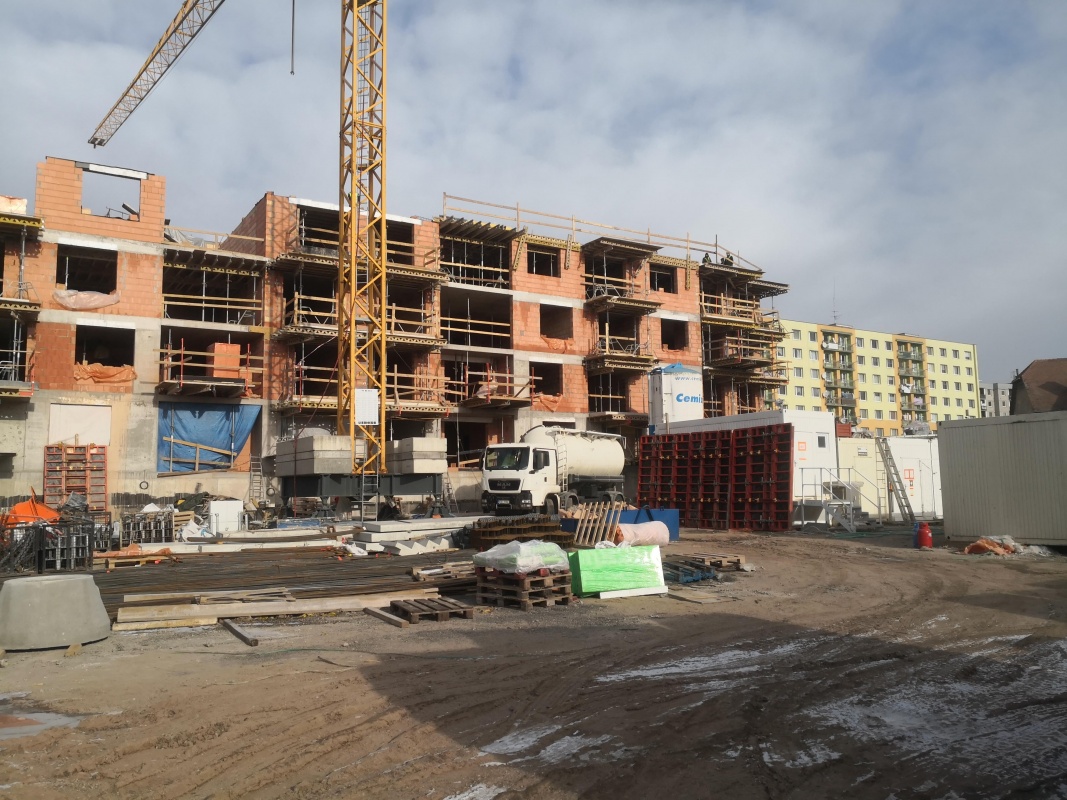

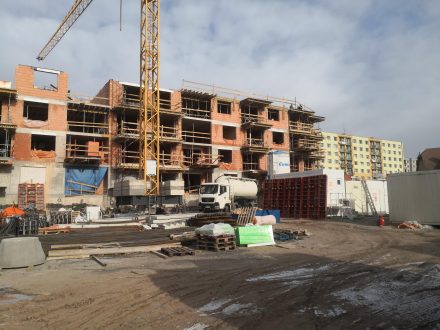

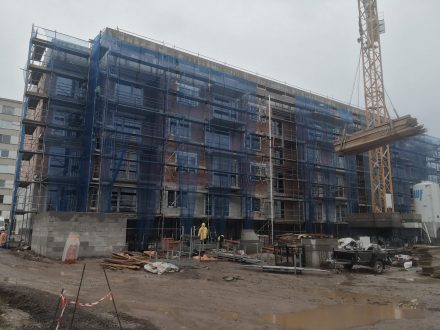

10.08.2023 dokončeny vnitřní omítky

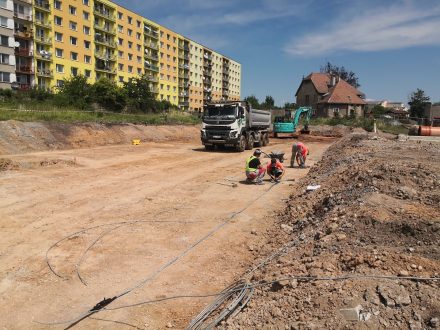

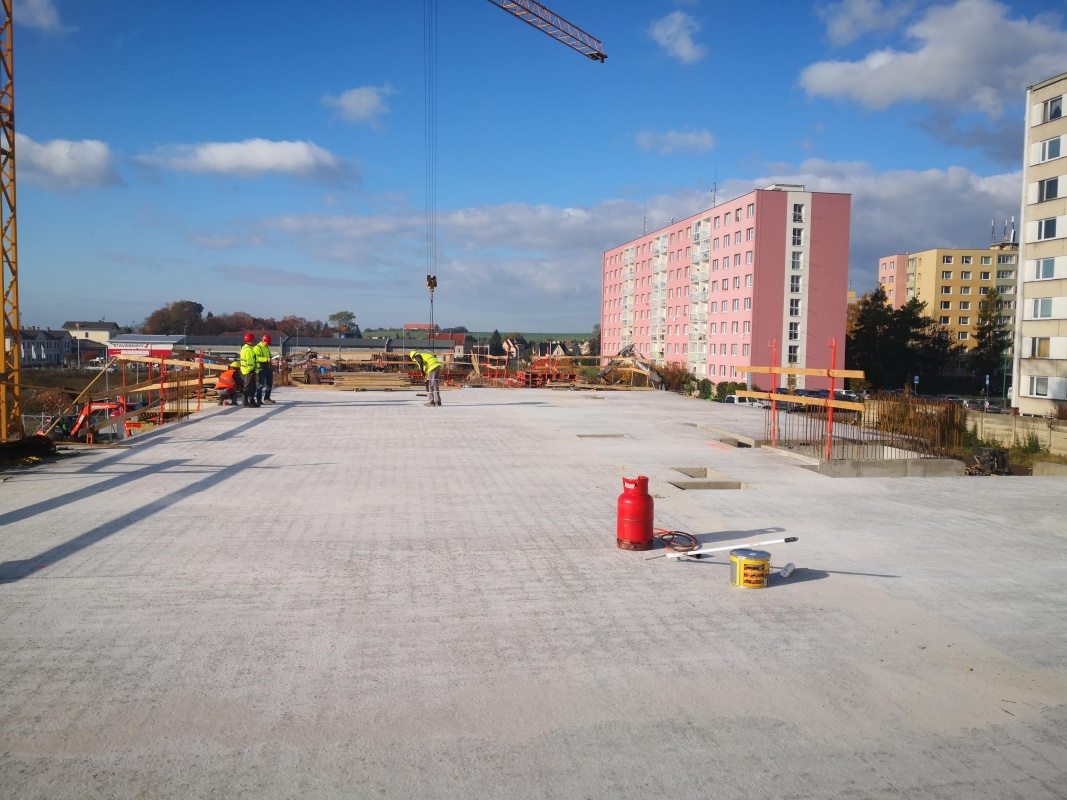

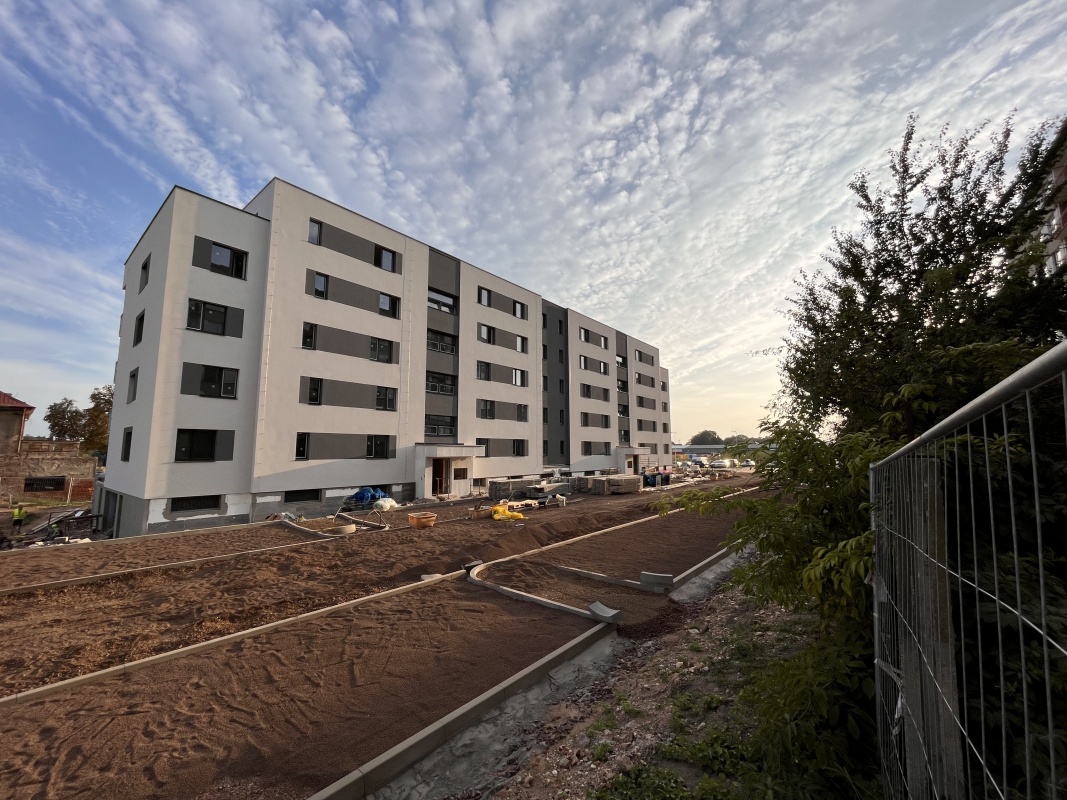

11.09.2023 zahájeny práce na venkovních zpevněných plochách (komunikace, parkoviště, chodníky)

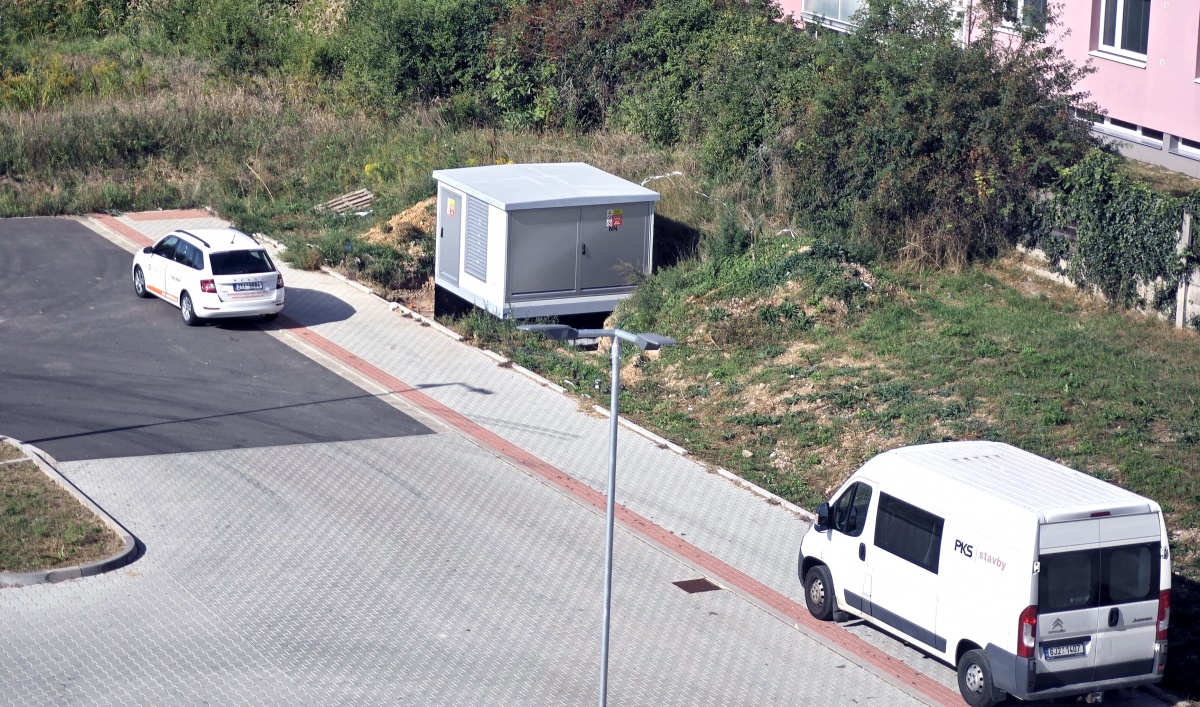

21.09.2023 byla osazena trafostanice pro celou lokalitu Nové Zavadilky

22.09.2023 probíhají intenzivní práce na obkladech a dlažbách v koupelnách a na WC
25.09.2023 začala pokládka podlah v bytech

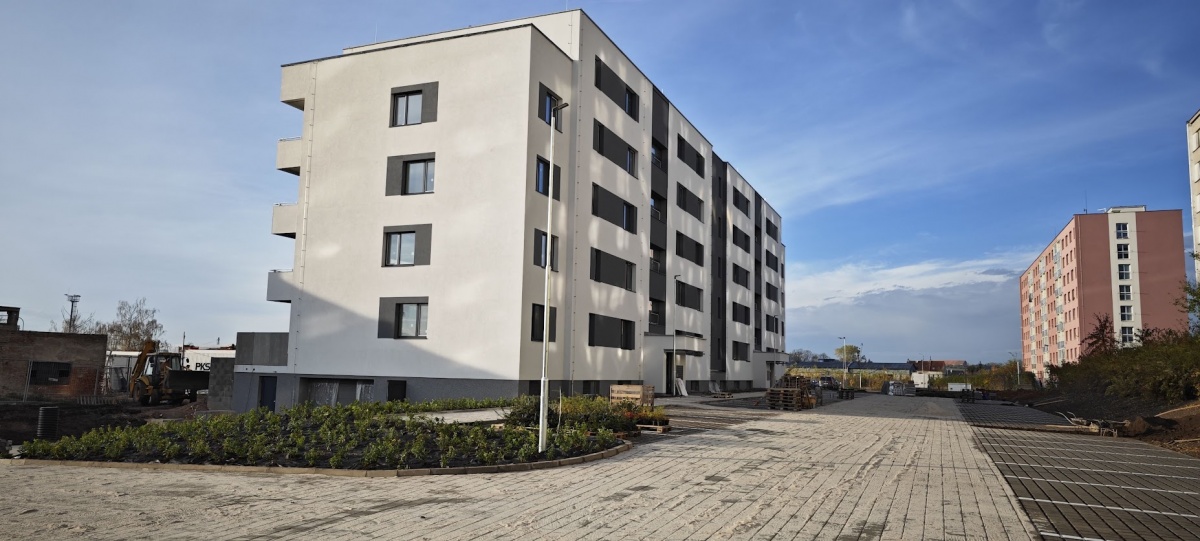

29.09.2023 dokončena fasáda celého objektu

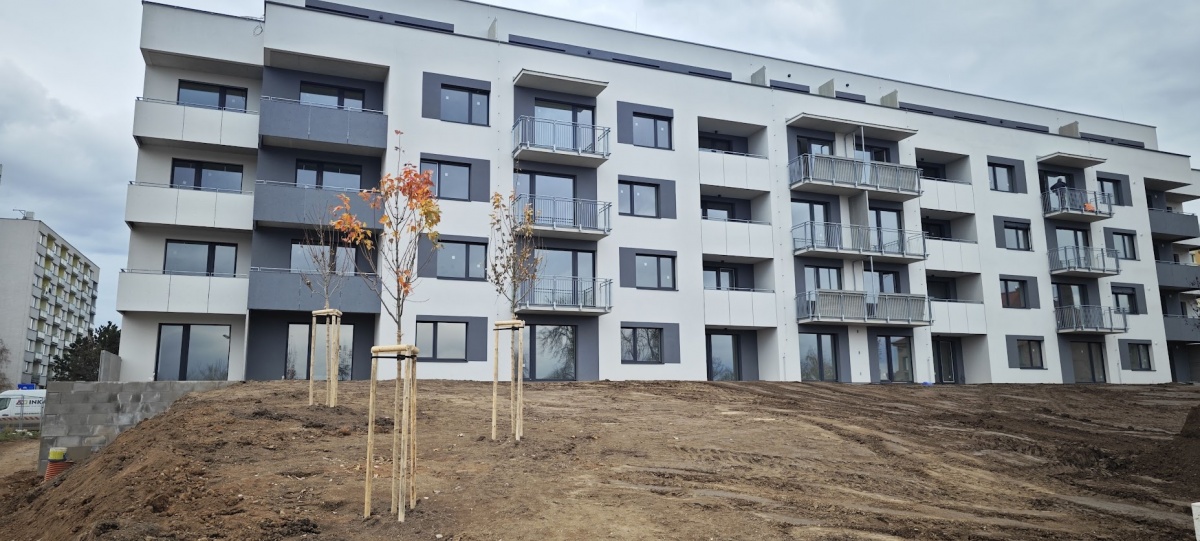

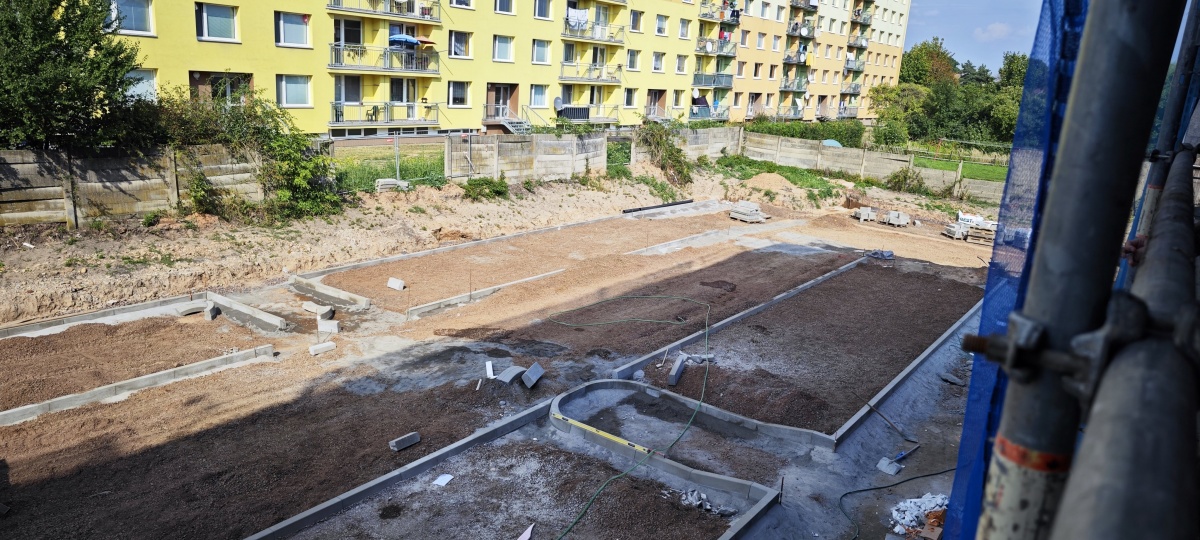

20.11.2023 provedena výsadba keřů a stromů

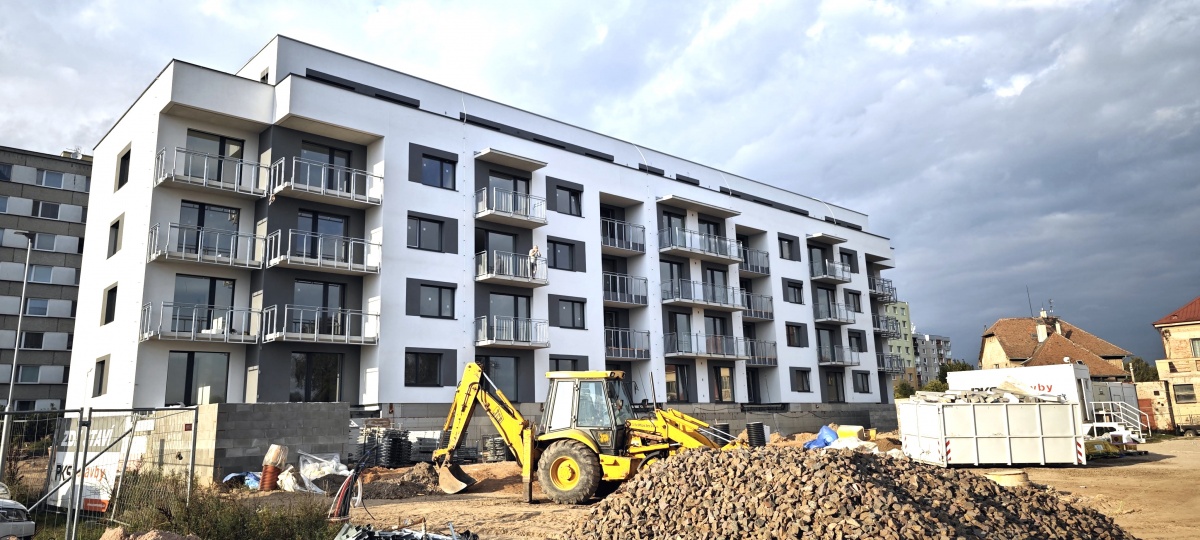

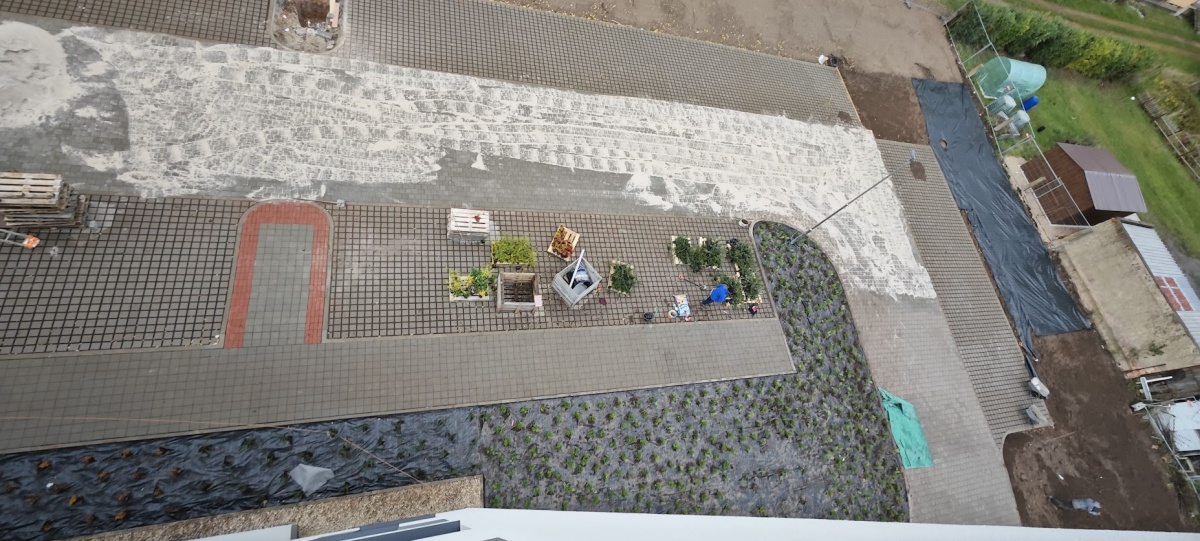

29.11.2023 dokončeny venkovní zpevněné plochy

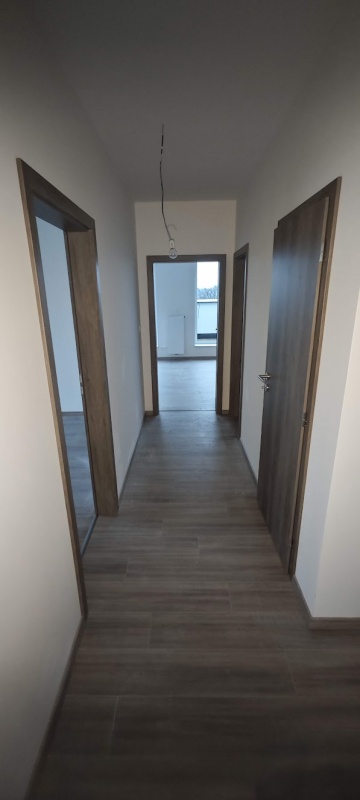

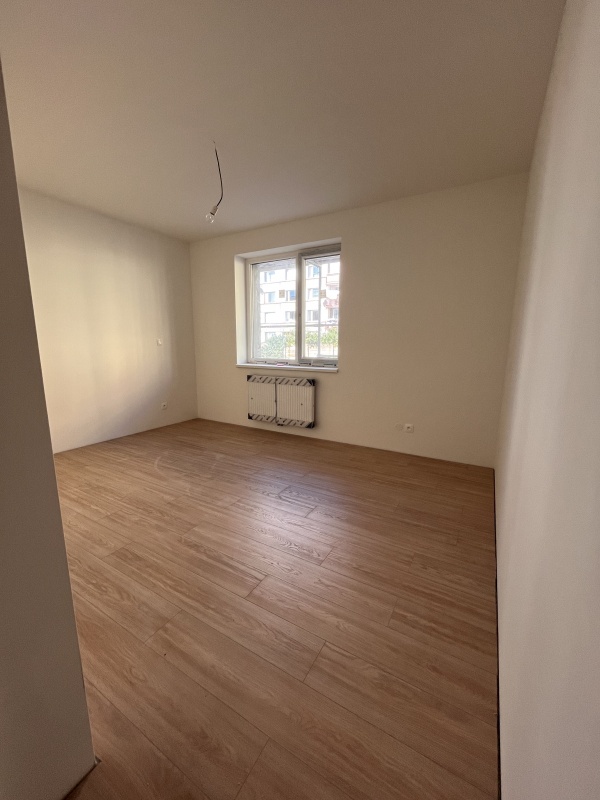

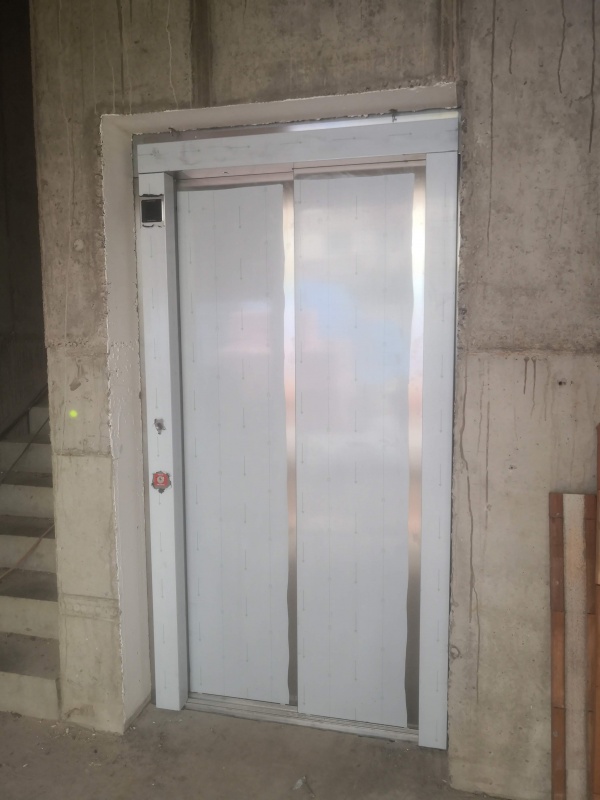

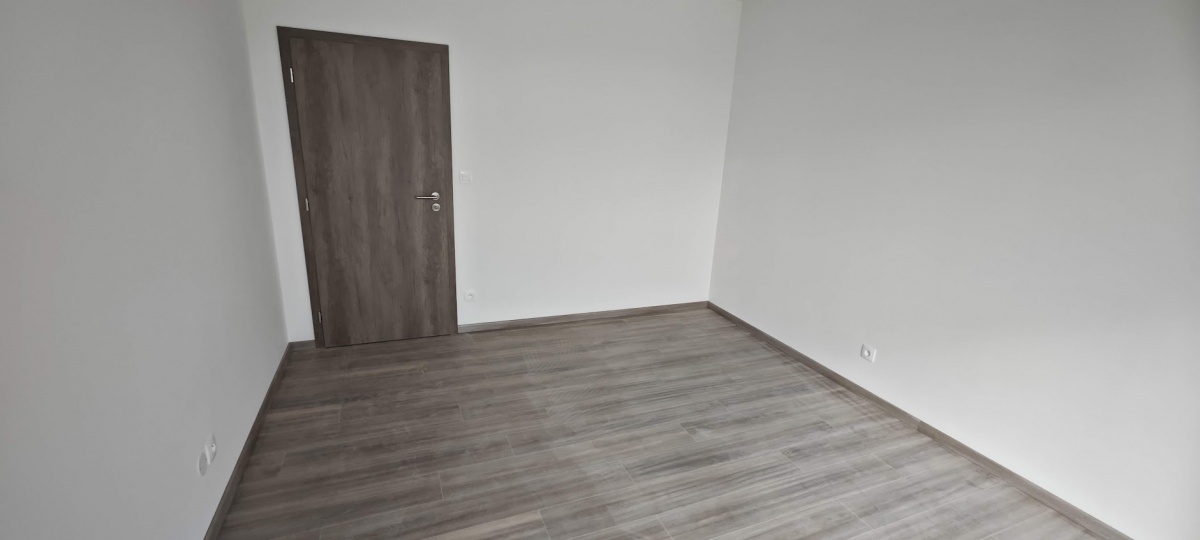

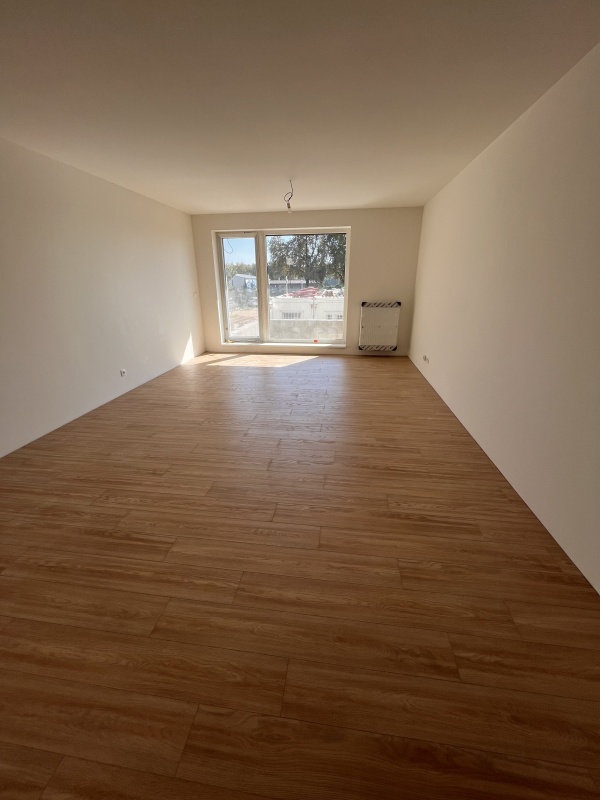

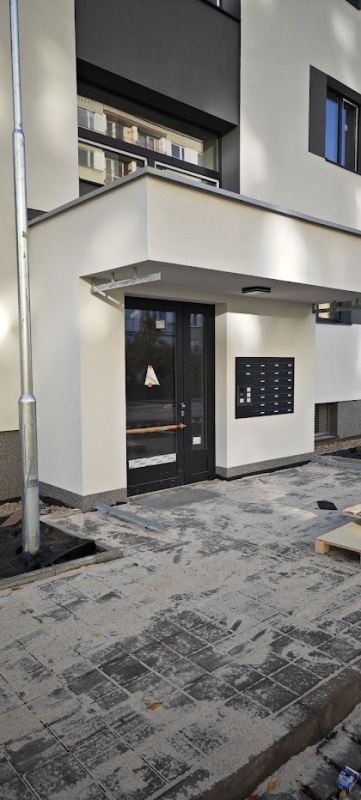

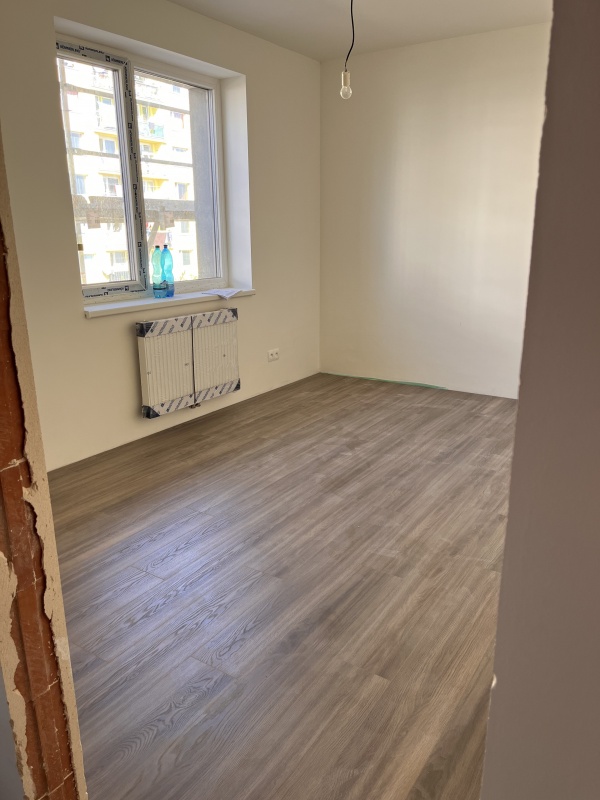

19.12.2023 dokončena pokládka podlah v bytech a osazeny interiérové i vstupní dveře do bytů
08.01.2024 podána žádost o zahájení kolaudačního řízení
01.02.2024 proběhla závěrečná kontrolní (kolaudační) prohlídka stavby

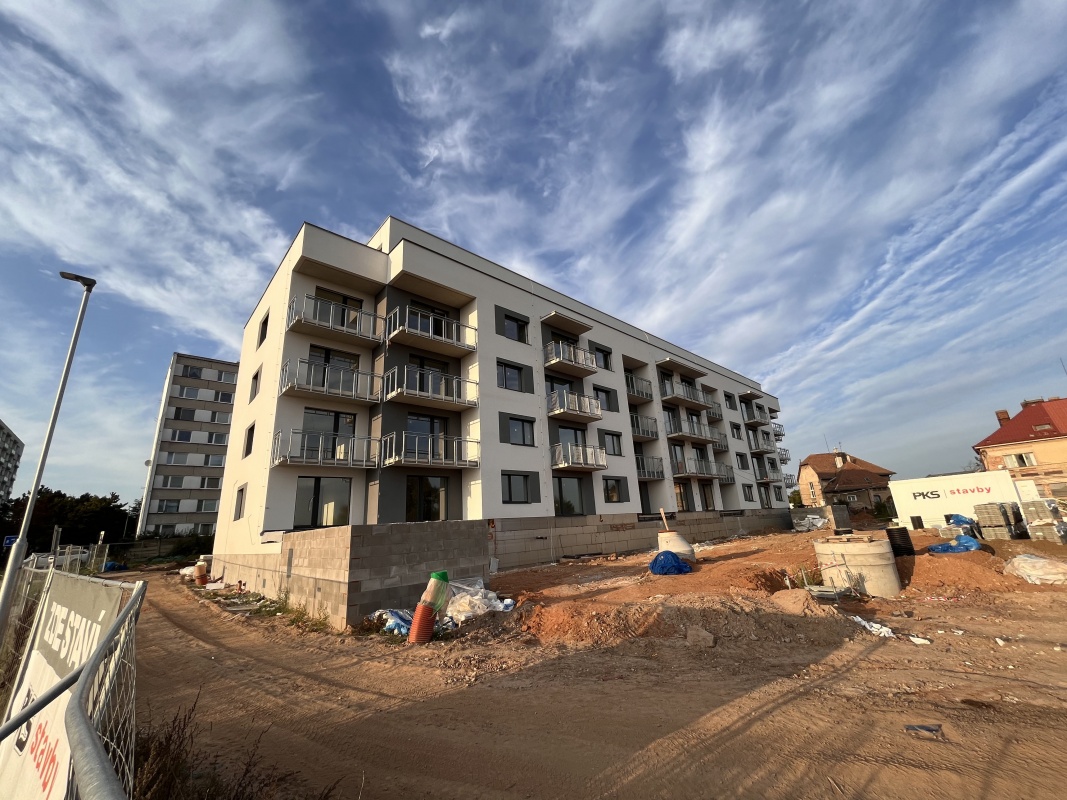

13.02.2024 vydán kolaudační souhlas s užíváním stavby
20.02.2024 nabytí právní moci kolaudačního souhlasu
26.02.2024 podán návrh na vklad dokončené stavby (jednotek) do KN
